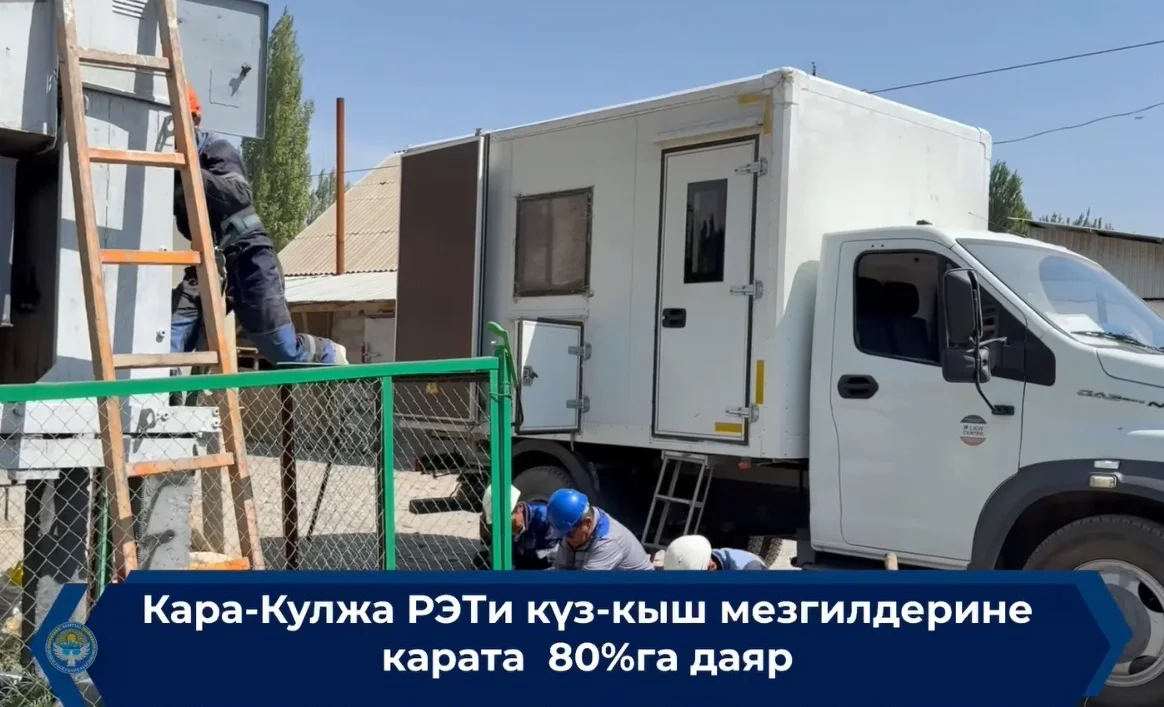

Бишкек, 11.09.25. /Кабар/. Кара-Кулджинский районный электрических сетей продолжает работы по подготовке к осенне-зимнему периоду.
Как сообщили в Министерстве энергетики КР, на сегодняшний день уровень готовности составляет 80%.
На балансе РЭС находится всего 295 трансформаторных подстанций (ТП, КТП). Все они полностью прошли ремонтные работы.
Кроме того, проведены работы по линиям электропередачи:
- на воздушной линии 10 кВ – 194,46 км;
- на воздушной линии 0,4 кВ – 332,09 км.
Капитальный ремонт:
Для обеспечения устойчивой работы в осенне-зимний период особое внимание уделено капитальному ремонту:
- всего 30 ТП и КТП были полностью обновлены;
- на воздушных линиях 10 кВ капитально отремонтировано 41,45 км.
Новое строительство и расширение:
Большое внимание уделяется также строительству и реконструкции:
- построено 0,60 км новой воздушной линии 10 кВ;
- построено 1,80 км новой воздушной линии 0,4 кВ и дополнительно установлена 1 новая подстанция;
- по реконструкции воздушных линий 10 кВ запланировано 4,16 км, из которых на сегодняшний день выполнено 1,7 км.
Также в рамках обновления энергетического оборудования проведены следующие мероприятия:
- заменены 2 силовых трансформатора и шкаф КТП;
- на 2025 год запланирована установка 252 опор ЛЭП, из которых 200 уже установлены.
«После завершения всех работ жители Кара-Кулджинского района получат возможность бесперебойного и надежного электроснабжения. Даже в условиях сильных морозов и повышенных нагрузок энергосети будут работать стабильно, количество аварийных отключений снизится», - отметили в ведомстве.
