Каракульскую ГЭС планируют достроить в 2026 году

Экономика Загрузка... 04 Март 2025 12:50
copyright icon Минэнерго

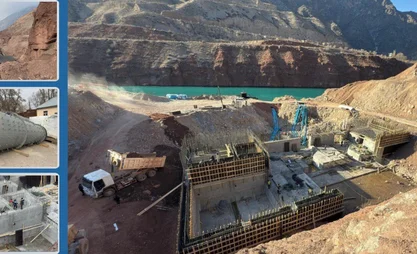

Бишкек, 04.03.25. /Кабар/. На принадлежащей ОАО «Чакан ГЭС» Каракульской ГЭС активно ведутся строительные работы.

Как сообщили в Минэнерго, ГЭС, расположенная на реке Кара-Суу вблизи города Кара-Куль, будет иметь установленную мощность 18 МВт, а среднегодовая выработка составит 110 млн кВт·ч.

На сегодняшний день выполнены следующие работы:

🔹 Завершены строительно-монтажные работы головного водозаборного узла.

🔹 Завершено бетонирование I-IV яруса здания станции.

Текущие работы:

🔹 Выполняется бетонирование V яруса здания станции;

🔹 Изготавливаются секции трубопровода диаметром 2200 мм, изготовлено обечаек 916 п.м;

🔹 Ведется монтаж трубопровода, всего выполнено - 790,0 п.м.; уложено ж/бетона в опоры и поворотные колодцы - 880,0м³;

🔹 Проводятся земляные работы по подготовке площадки ОРУ-110кВ и заземление подстанции;

🔹 На строительную площадку доставлены закладные части гидротурбин №1 и №2: отсасывающая труба, спиральная камера, дисковый затвор;

Все строительно-монтажные работы выполняются в соответствии с графиком инвестиционного договора.

Справка:

6 августа 2009 года решением общего собрания акционеров ОАО «Чакан ГЭС» было создано ОАО «Кара-Кульская ГЭС».

16 июня 2023 года между ОАО «Кара-Кульская ГЭС» и ОсОО «Жагалмай» был подписан инвестиционный договор на строительство малой ГЭС. Инвестором и генеральным подрядчиком проекта является ОсОО «Жагалмай».

Завершение строительства планируется в первой половине 2026 года.
