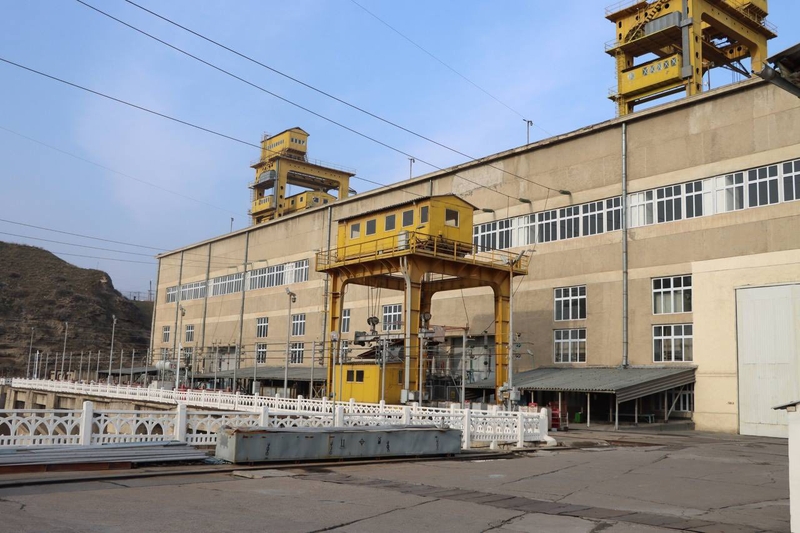

Бишкек, 03.06.26 /Кабар/. На Уч-Курганской ГЭС продолжается реализация масштабного проекта модернизации. Об этом сообщили в Министерстве энергетики КР.
По данным ведомства, в данное время на объекте продолжаются строительно-монтажные работы, выполняемые генеральным подрядчиком - китайской компанией CNEEC. В реализации проекта задействовано 112 специалистов.

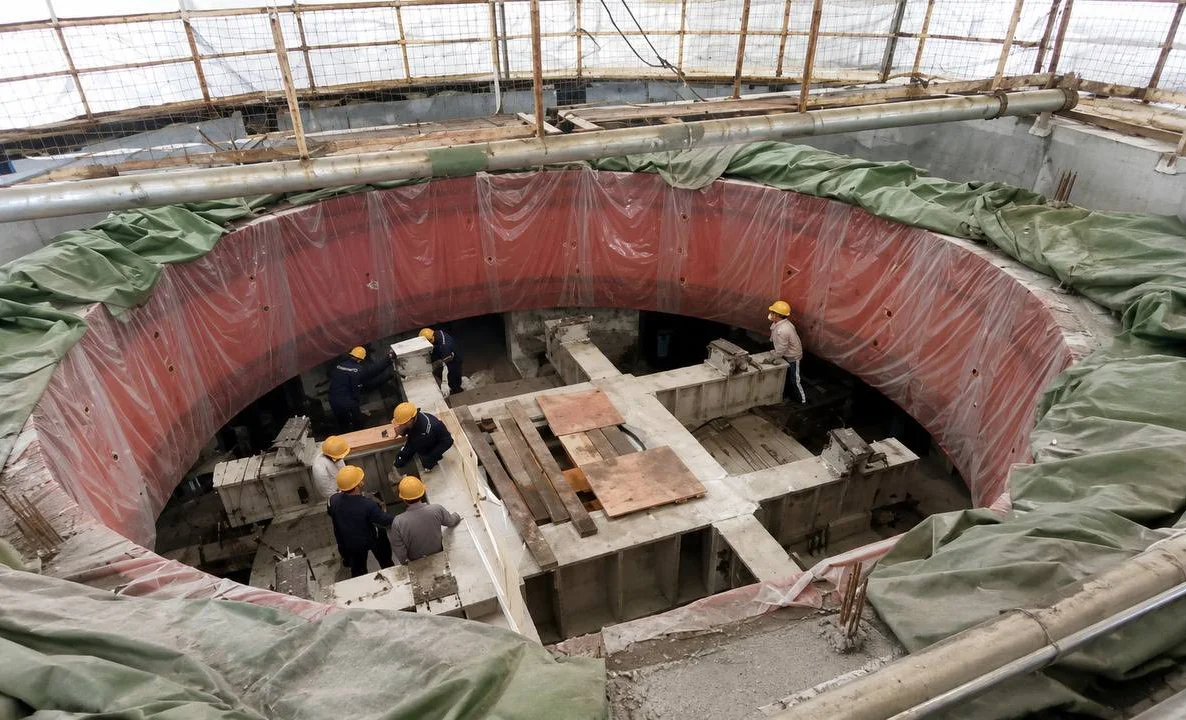

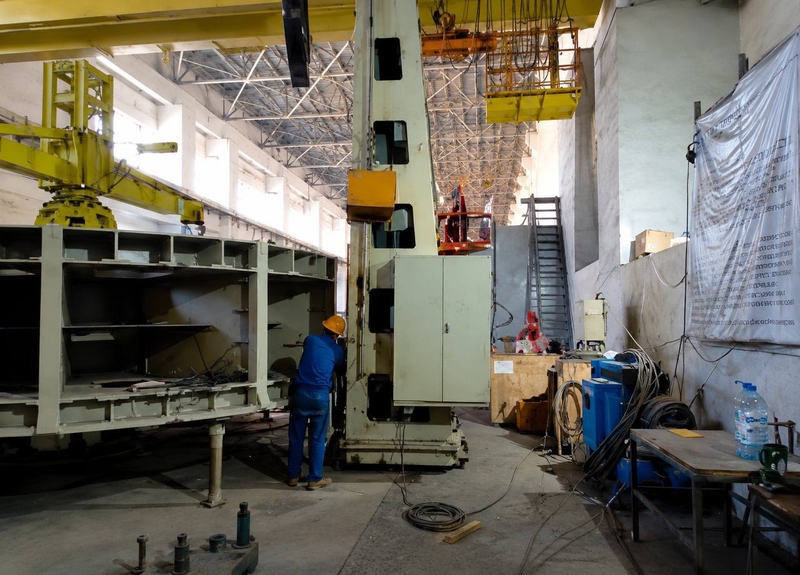

На гидроагрегате №1 продолжается сборка статора и ротора, монтаж трубопроводов технического водоснабжения и системы регулирования, а также монтаж импульсных труб в спиральной камере и отсасывающей трубе. Общая готовность работ по модернизации гидроагрегата №1 составляет 38%.

На гидроагрегате №2 ведутся работы по монтажу трубопроводов технического водоснабжения и системы регулирования, а также выполняется антикоррозионная обработка элементов спиральной камеры. Общая готовность работ по модернизации гидроагрегата №2 составляет 44%.
Также на трансформаторе №1 продолжается прокладка контрольных кабелей. На плотине станции ведутся работы по бурению скважин с параллельной цементацией и бурению дренажных скважин. На участке верхнего бьефа (отметка 542,0 м) осуществляется монтаж конструкции подъемного механизма аварийно-ремонтного затвора гидроагрегата №2. На нижнем бьефе выполняется усиление балок проемов ремонтных затворов №1 и №2.

Кроме того, параллельно обеспечивается логистическое сопровождение проекта: производится транспортировка демонтированного оборудования на складские площадки и доставка нового оборудования на территорию станции для последующего монтажа.
Готовность основных видов работ составляет:
- замена трансформатора №1 — 88%;
- работы на плотине станции — 72,1%;
- монтаж гидромеханического оборудования на верхнем бьефе — 31,2%;
- усиление конструкций на нижнем бьефе — 32,4%;
- монтаж гидроагрегата №2 — 24,3%;
- монтаж гидроагрегата №1 — 17,6%;
- сборка ротора гидроагрегата №1 — 6,5%;
- сборка статора гидроагрегата №1 — 11,1%.
