На Уч-Курганской ГЭС полностью завершен демонтаж двух агрегатов

Экономика Загрузка... 08 Апрель 2026 13:14
copyright icon Минэнерго КР
Айпери Кожоева

Айпери Кожоева

Все материалы

Бишкек, 08.04.26. /Кабар/. На Уч-Курганской ГЭС выполнено 25% параллельной реконструкции гидроагрегатов №1 и №2. Об этом сообщили в Министерстве энергетики КР.

По данным ведомства, главный подрядчик - китайская компания CNEEC (в рамках пакета 2). В настоящее время на объекте работает 110 специалистов.

667626518_938826495408993_8571986900913648143_n

Гидроагрегат №1

  • Специалисты выполняют работу по установке и централизации камеры рабочего колеса

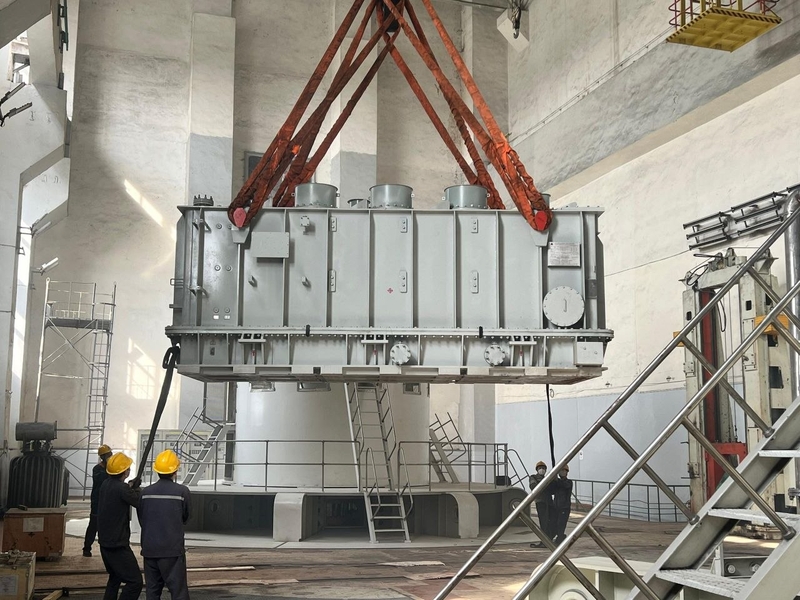

  • Параллельно ведутся работы по подготовке к установке силовых трансформаторов и вспомогательного оборудования

Демонтаж на гидроагрегате выполнен на 100%.

Гидроагрегат №2

  • Проводятся работы по очистке и установке новых труб
  • Проводятся работы по лазерной очистке металлических поверхностей турбинной шахты и восстановлению спиральной камеры

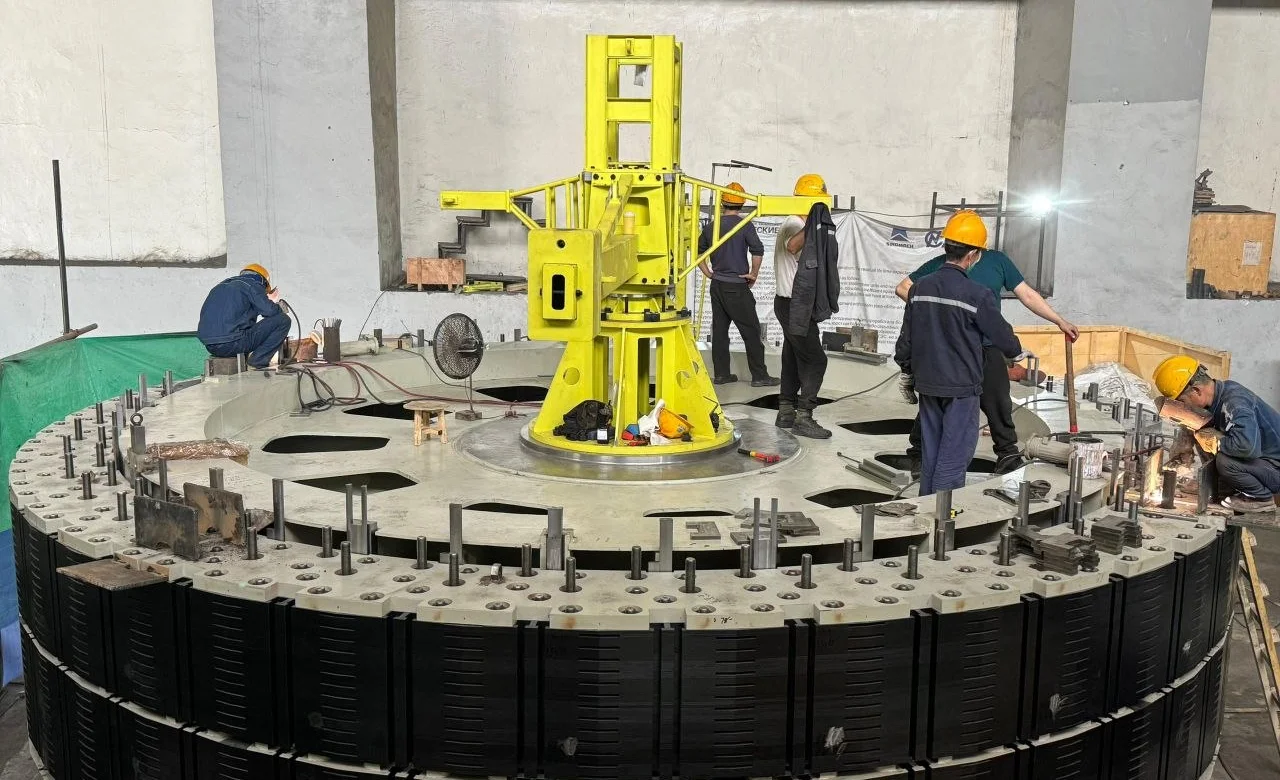

  • В настоящее время ведется подготовка ротора к установке полюсов

Демонтаж на гидроагрегате выполнен на 100%.

668693987_938826585408984_695837962699862117_n

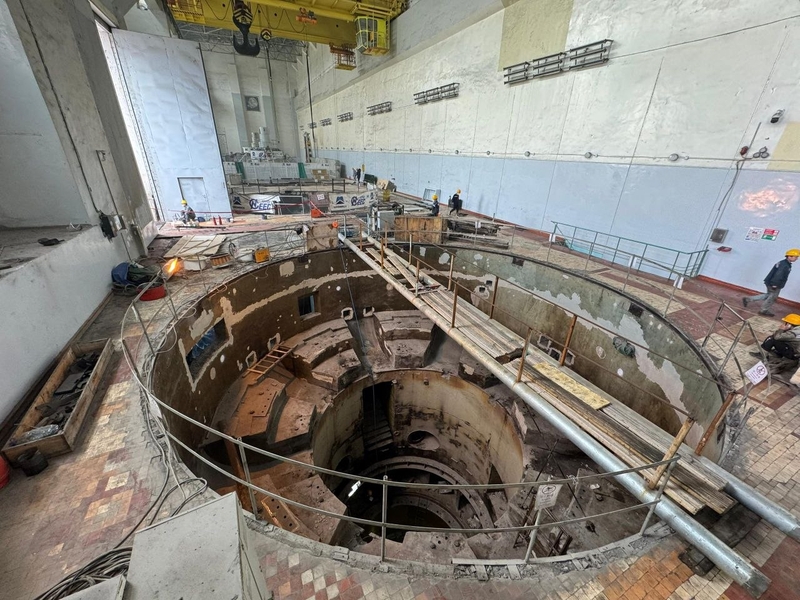

Так, активно продолжаются реконструкционные работы на гидротехнических сооружениях станции. На плотине ведется параллельная цементировка, и скважины бурятся по углам.

Основная цель текущей реконструкции - увеличить производство электроэнергии, обновить оборудование станции и улучшить работу энергосистемы страны.

Отмечается, что на Уч-Курганской ГЭС в 2025 году после завершения реконструкции гидроагрегатов №3 и №4 общая мощность станции увеличилась с 180 МВт до 198 МВт.

В этом году, после завершения реконструкции гидроагрегатов №1 и №2, мощность станции вырастет до 216 МВт.
