На Уч-Курганской ГЭС продолжается модернизация гидроагрегата №2

Экономика Загрузка... 19 Февраль 2026 10:59

Гульмира Байтерекова

Все материалы

Бишкек, 19.02.26. /Кабар/. В рамках проекта модернизации Уч-Курганской ГЭС демонтажные работы на гидроагрегате №2 перешли в активную фазу.

По данным Министерства энергетики, генеральный подрядчик China National Electric Engineering Company завершил подготовку к демонтажу к 1 февраля. Сформирована команда из 65 специалистов, задействована необходимая техника.

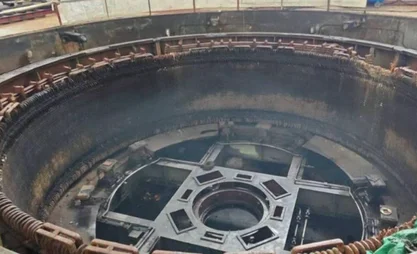

10 февраля после приемки агрегата специалисты приступили к работам, которые ведутся ежедневно без перерывов. 16 февраля завершены демонтаж и подъем ротора генератора, продолжается разборка ротора и статора. Завершение демонтажа генератора запланировано на 22 февраля, полный комплекс работ по агрегату №2 на начало марта. Отставаний от графика нет.

Параллельно ведется подготовка нового оборудования, статор нового генератора уже собран и прошел электрические испытания, ротор готов на 50%.

Проект реализуется в рамках государственной политики модернизации энергетики, обозначенной президентом Садыром Жапаровым как стратегический приоритет. Ожидается, что после завершения работ надежность и мощность станции существенно возрастут.
