Строительство Камбаратинской ГЭС-1 набирает темпы

Общество
Вперёд
Назад
Вперёд
Назад
copyright icon Минэнерго

Бишкек, 11.03.26 /Кабар/. В Кыргызстане продолжается реализация одного из крупнейших энергетических проектов Центральной Азии — строительство Камбаратинской ГЭС-1. Проект направлен на укрепление энергетической безопасности страны и эффективное использование гидроэнергетического потенциала. Об этом сообщили в пресс-службе Министерства энергетики.

После завершения строительства станция станет крупнейшим гидроэнергетическим объектом страны с установленной мощностью 1 860 МВт, что позволит значительно увеличить выработку электроэнергии и повысить энергетическую независимость государства.

В настоящее время в горной местности Джалал-Абадской области ведутся активные подготовительные работы: строятся дороги, линия электропередачи и подстанция 110 кВ, возводится мост через реку Нарын и создаётся вахтовый посёлок для строителей.

На сегодняшний день:

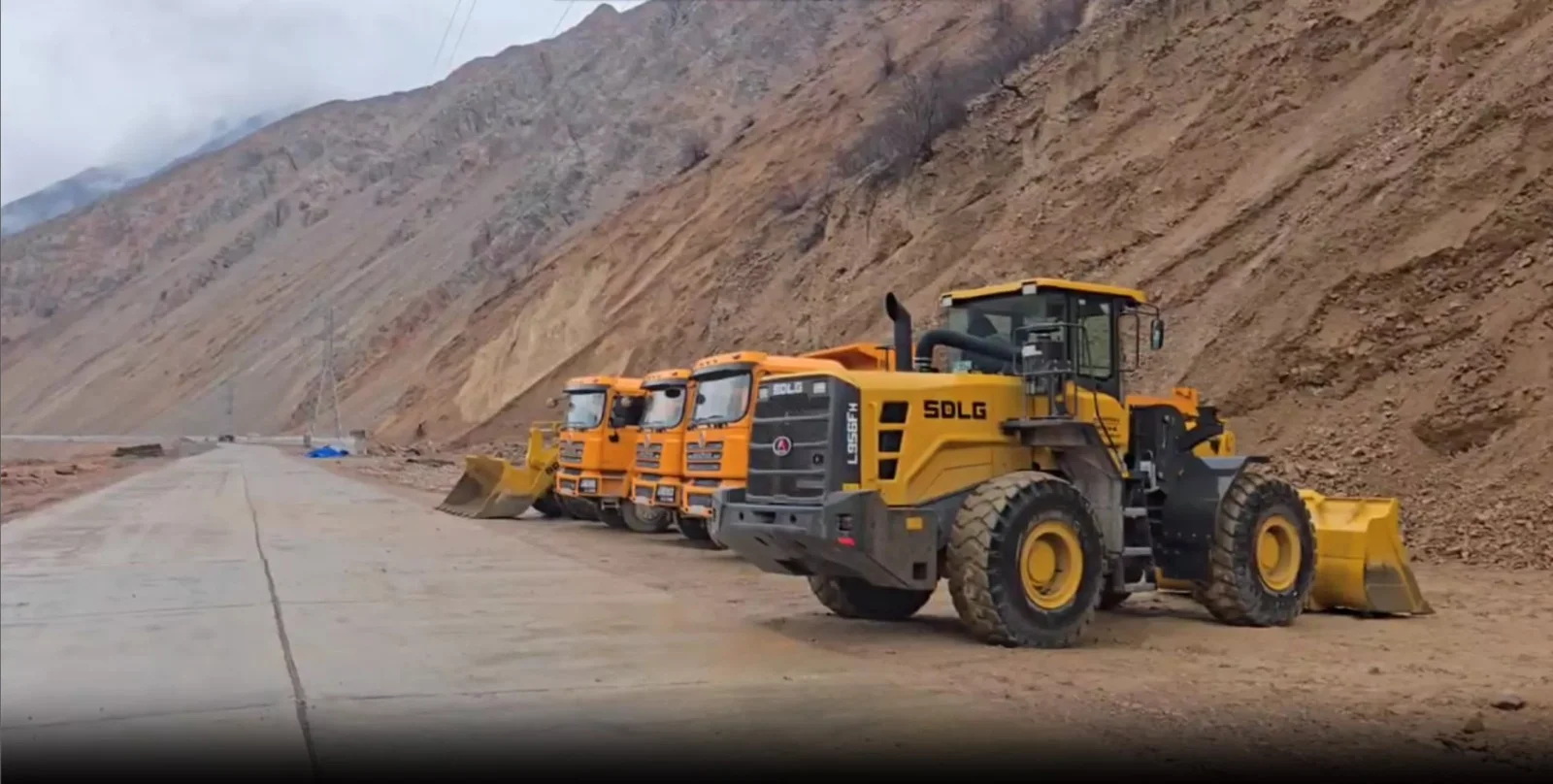

- дорога от трассы Бишкек–Ош к стройплощадке готова примерно на 90%;

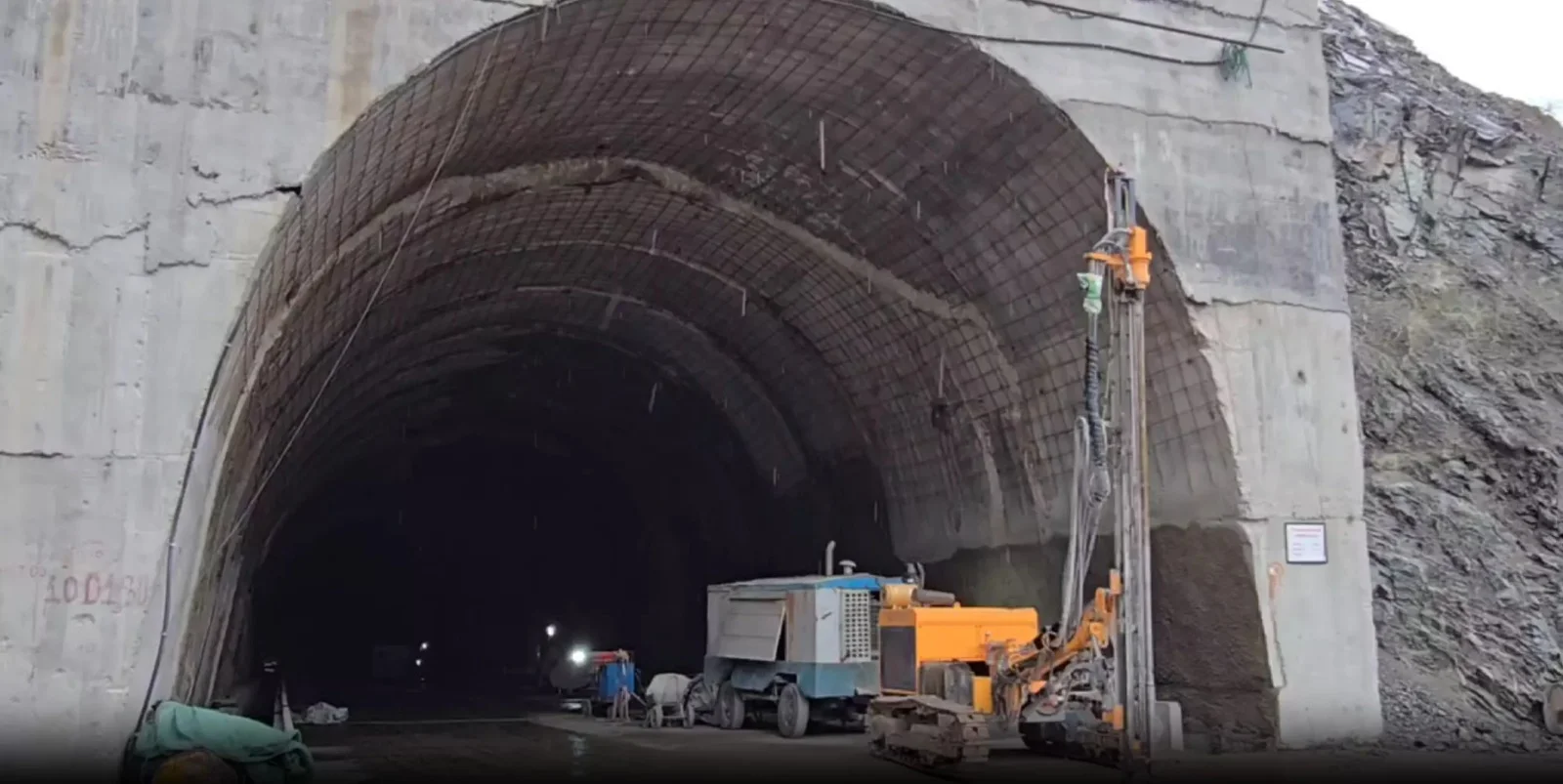

- завершена проходка транспортного тоннеля длиной 126 м;

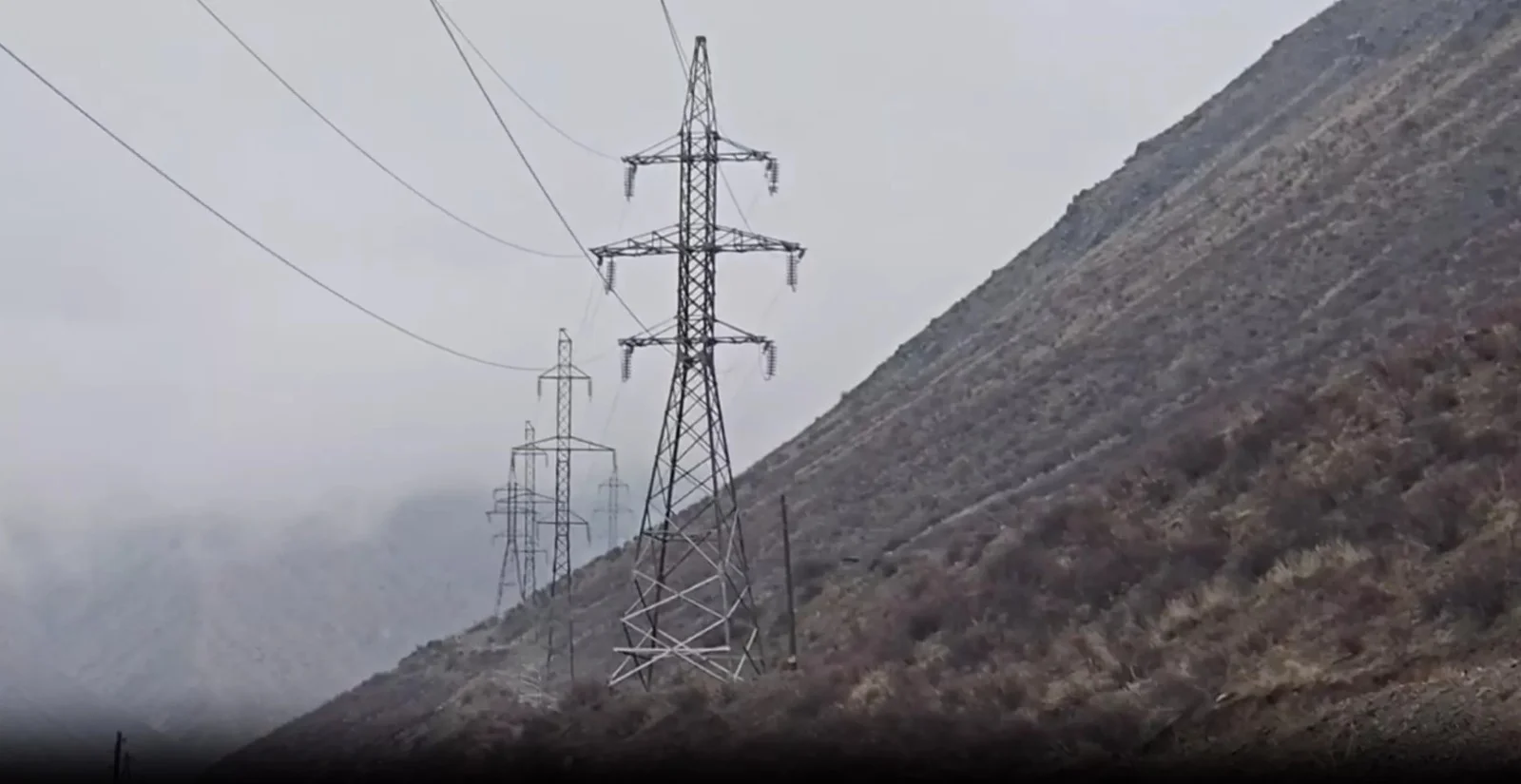

- продолжается строительство линии электропередачи и подстанции 110 кВ;

- подъездная дорога к створу ГЭС готова на 85%;

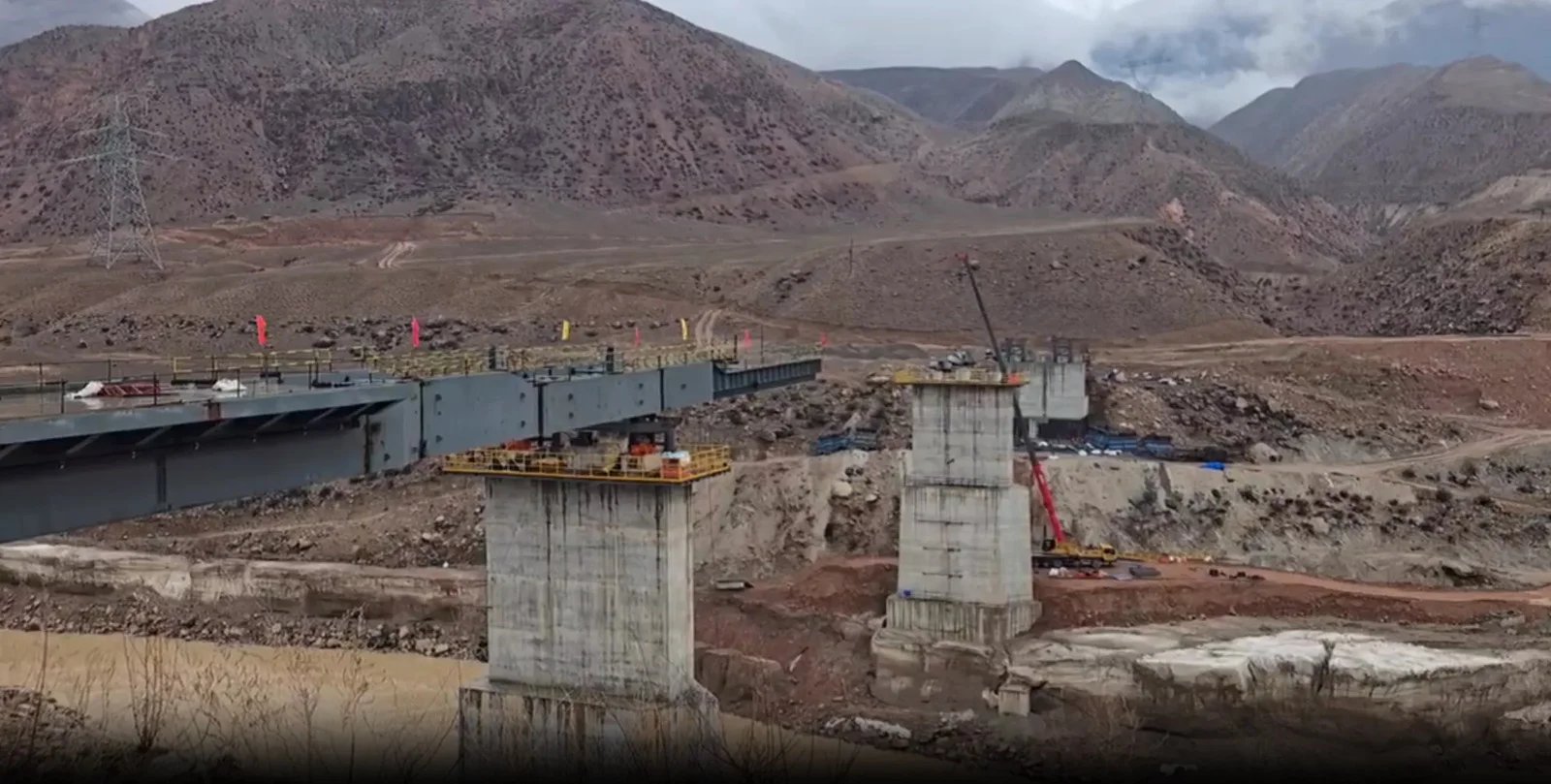

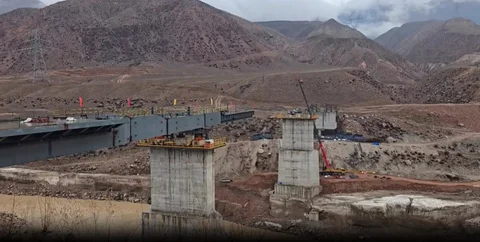

- строительство моста выполнено примерно на 40–50%;

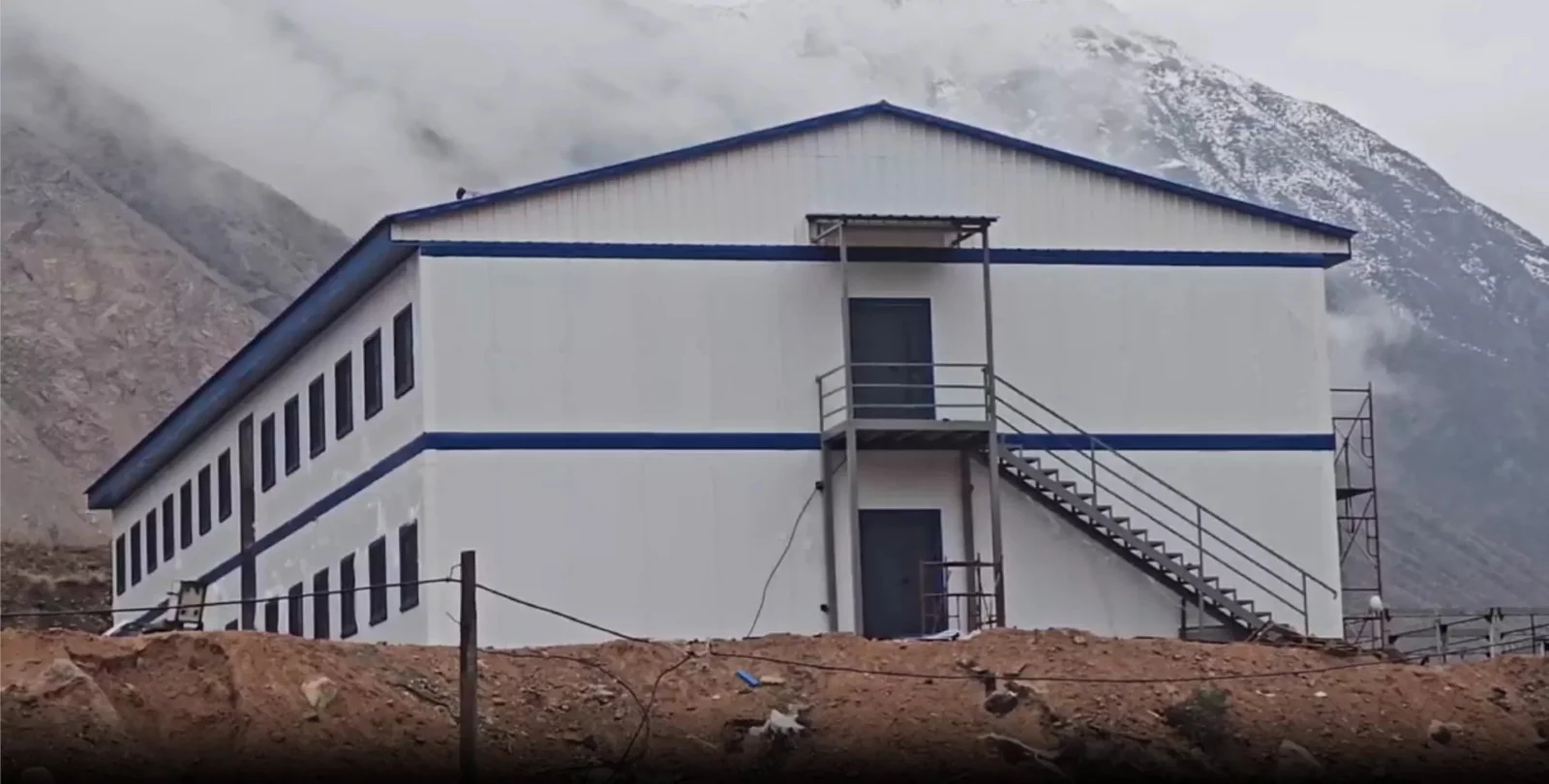

- вахтовый посёлок на 100 человек готов на 60%.
