Строительство Орто-Токойской ГЭС завершено на 50%

Экономика Загрузка... 27 Май 2025 13:12
{{item.title }}
{{item.title }}
{{item.title }}
{{item.title }}
Next
Previous
Next
Previous

Бишкек, 27.05.25. /Кабар/. Торжественная церемония закладки капсулы Орто-Токойской ГЭС с планируемой установленной мощностью 21 МВт состоялась 29 июня 2024 года.

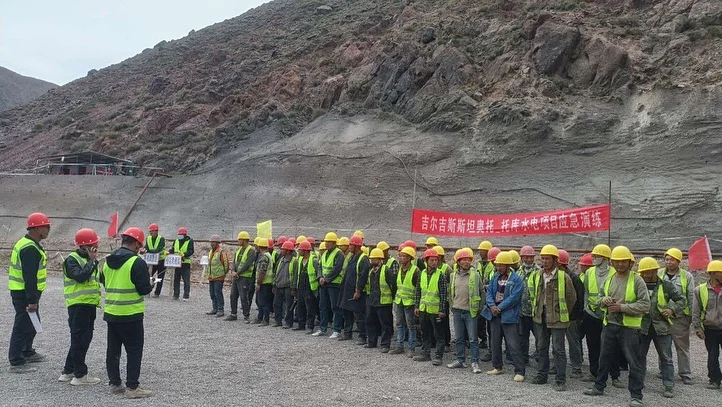

Как сообщили в Минэнерго, на сегодняшний день, спустя 11 месяцев после старта реализации проекта, выполнено около 50% от общего объема строительных работ, что свидетельствует о строгом соблюдении графика.

Планируемый срок строительства составляет 24 месяца.

Как известно, проект реализуется ОАО «Чакан ГЭС» совместно с китайской компанией China National Machinery Industry Corporation (CHMC).

На текущий момент завершены следующие этапы:

  • Построены временные и постоянные подъездные пути к строительным объектам;
  • Завершено обустройство строительного городка, складов хранения материалов, объектов растворобетонных узлов, компенсаторных блоков и электроснабжения;

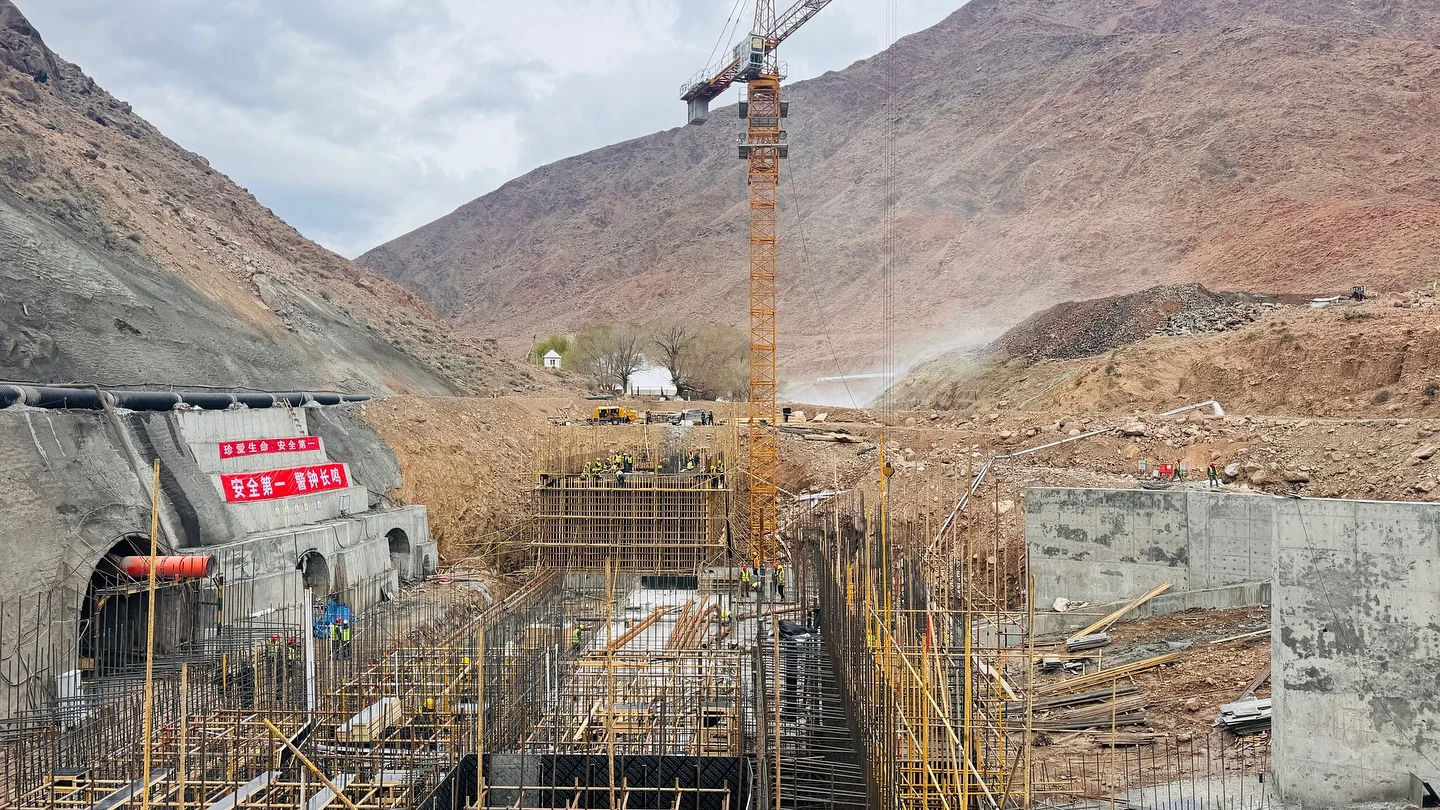

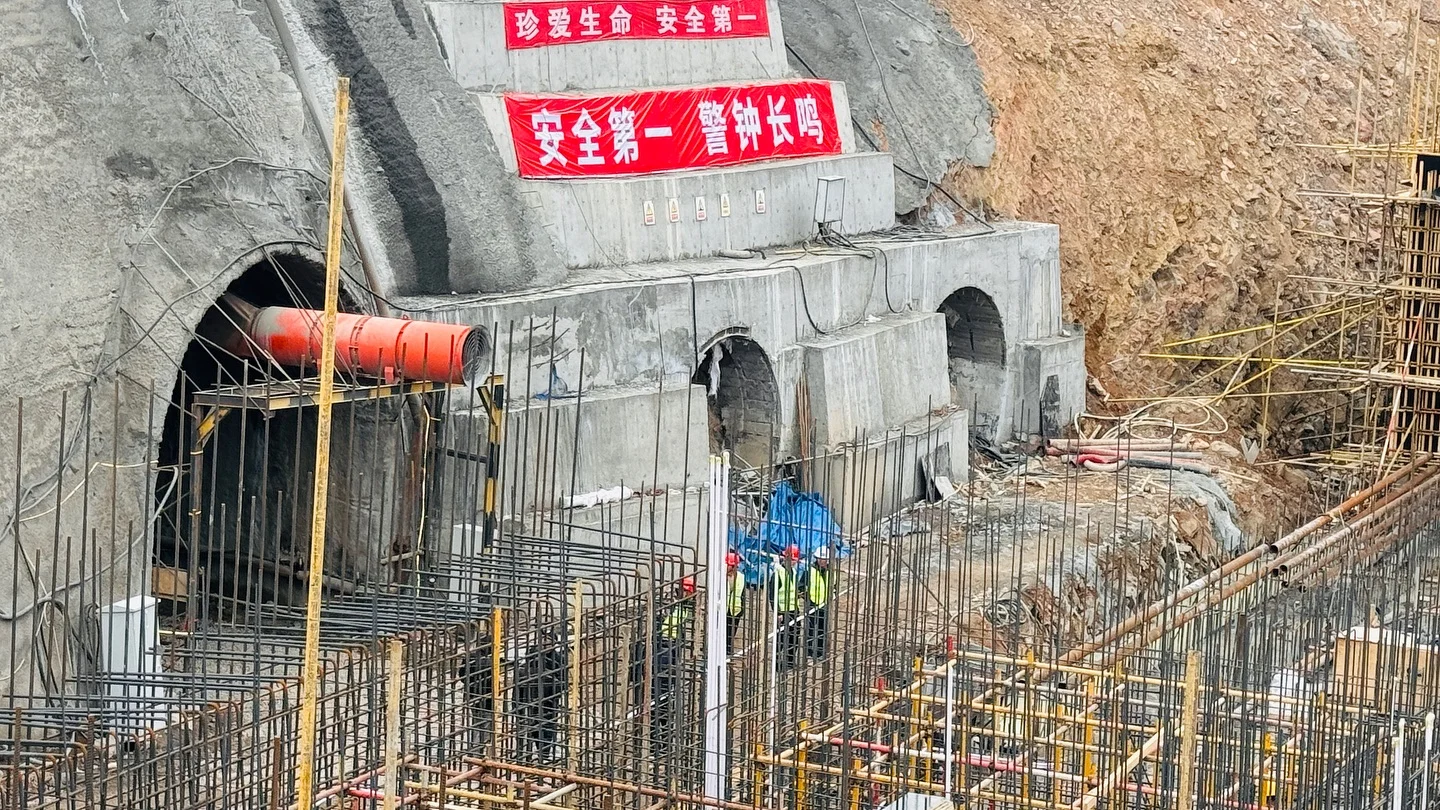

  • Пробурено 727 метров деривационного туннеля (общая длина с разветвлениями – 928 м);

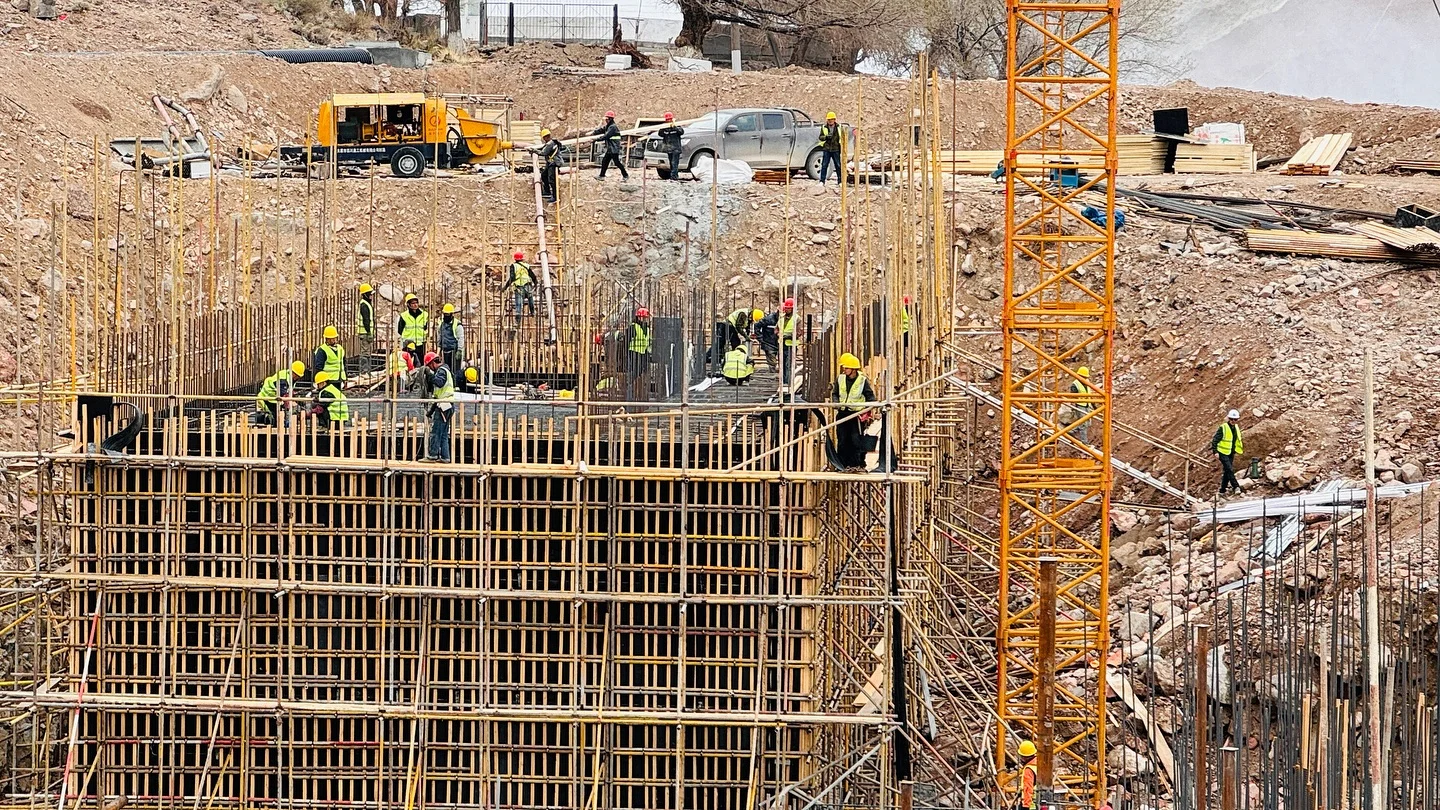

  • Построены подпорные стены отводящего канала (868 куб. м бетона);
  • Доставлены и установлены затворы отводящего канала;
  • Смонтированы три конуса отсасывающих труб – по одному на каждый гидроагрегат;
  • Завершены бетонные и земляные работы по строительству подъездной дороги к водоприемнику (длина – 92 м, использовано 300 куб. м бетона).

Ведутся следующие работы:

  • Арматурно-опалубочные работы в помещениях оперативного управления, монтажной и распределительного устройства РУ-10 кВ;
  • Монтаж стальных опор туннеля;
  • Получены все разрешительные документы на строительство ПС-110/10 кВ, ведется подготовка к началу строительных работ;
  • По линии ВЛ-110 кВ продолжается процесс согласования земельного отвода с мэрией г. Балыкчы.

Справка:

Проект строительства Орто-Токойской ГЭС был инициирован в соответствии с постановлением Кабинета Министров Кыргызской Республики от 30 июля 2021 года. Контракт между ОАО «Чакан ГЭС» и китайской компанией CHMC был подписан 24 марта 2023 года. Он включает в себя разработку технико-экономического обоснования, проектной документации и выполнение всех этапов строительства.

После ввода в эксплуатацию Орто-Токойская ГЭС сможет обеспечивать электроэнергией более 14 тыс. абонентов города Балыкчы. Завершение строительства планируется в первом полугодии 2026 года.
