Камбар-Ата-1: подготовка к строительству идет полным ходом, тоннель уже готов

Общество Загрузка... 09 Июль 2025 13:52
{{item.title }}
{{item.title }}
{{item.title }}
{{item.title }}
Next
Previous
Next
Previous
copyright icon Минэнерго КР
Айпери Кожоева

Айпери Кожоева

Все материалы

Бишкек, 09.07.25. /Кабар/. В рамках стратегии энергетической безопасности и устойчивого развития Кыргызстана Министерство энергетики активно реализует ключевые инфраструктурные проекты. Как сообщили в ведомстве, один из них - строительство Камбар-Ата ГЭС-1, которое является национальным приоритетом и стратегическим объектом.

Отмечается, что на сегодняшний день ведутся активные работы по подготовке инфраструктуры, необходимой для перехода к основному этапу строительства гидроэлектростанции.

Основные достижения на текущем этапе:

  • Выполнено 60% работ по строительству подъездных автодорог.
  • Строительство транспортного тоннеля завершено на 100%.

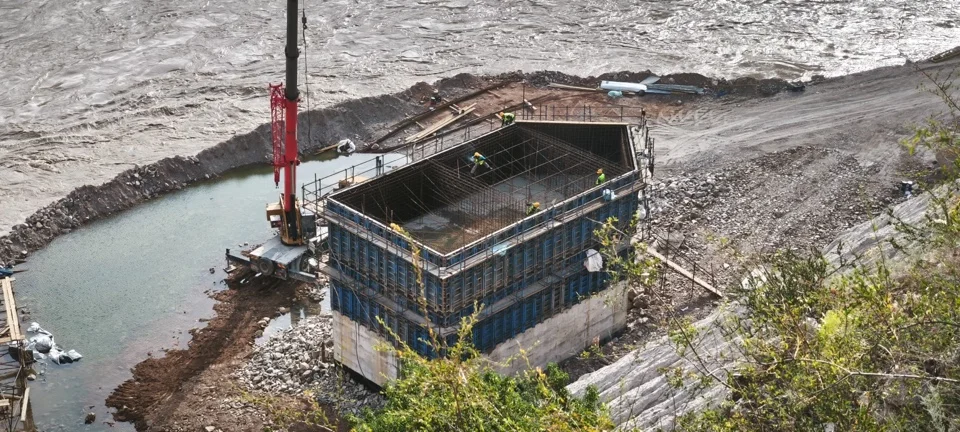

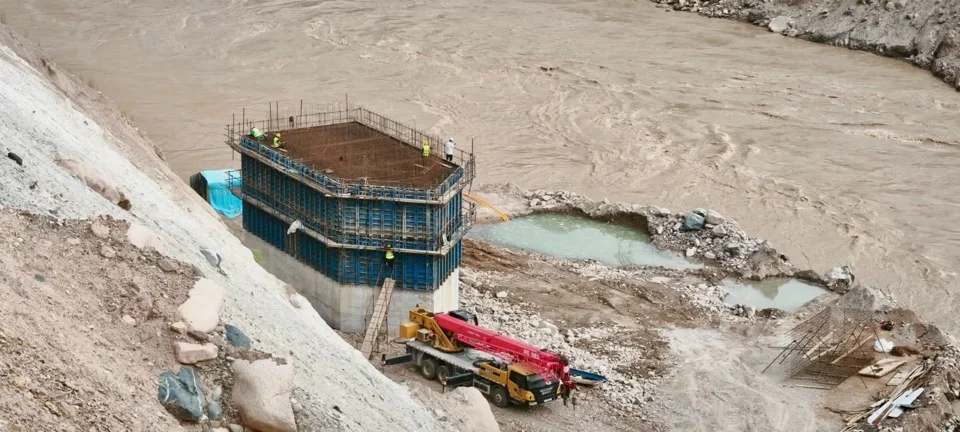

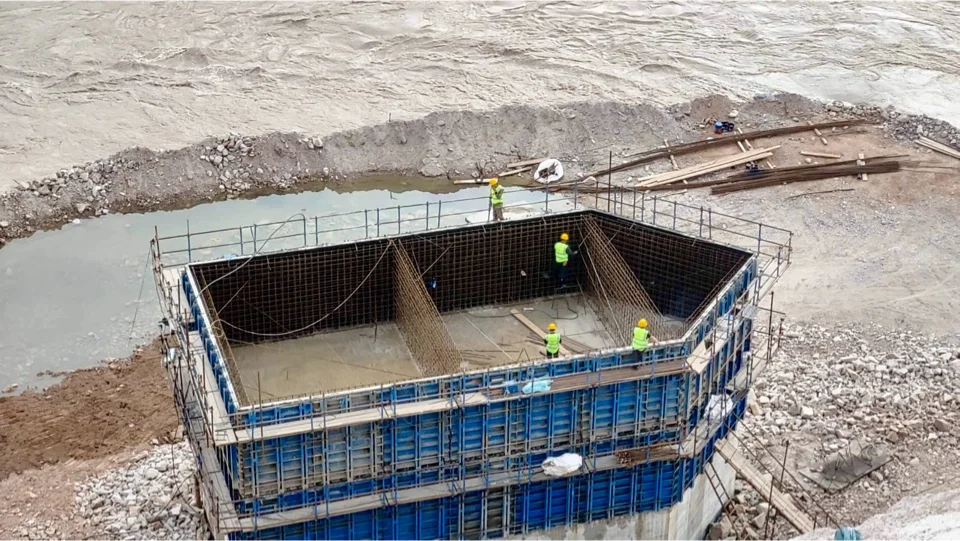

  • Бетонирование дороги внутри тоннеля выполнено на 93%.
  • Работы по строительству моста через реку Нарын на правый берег завершены на 20%.

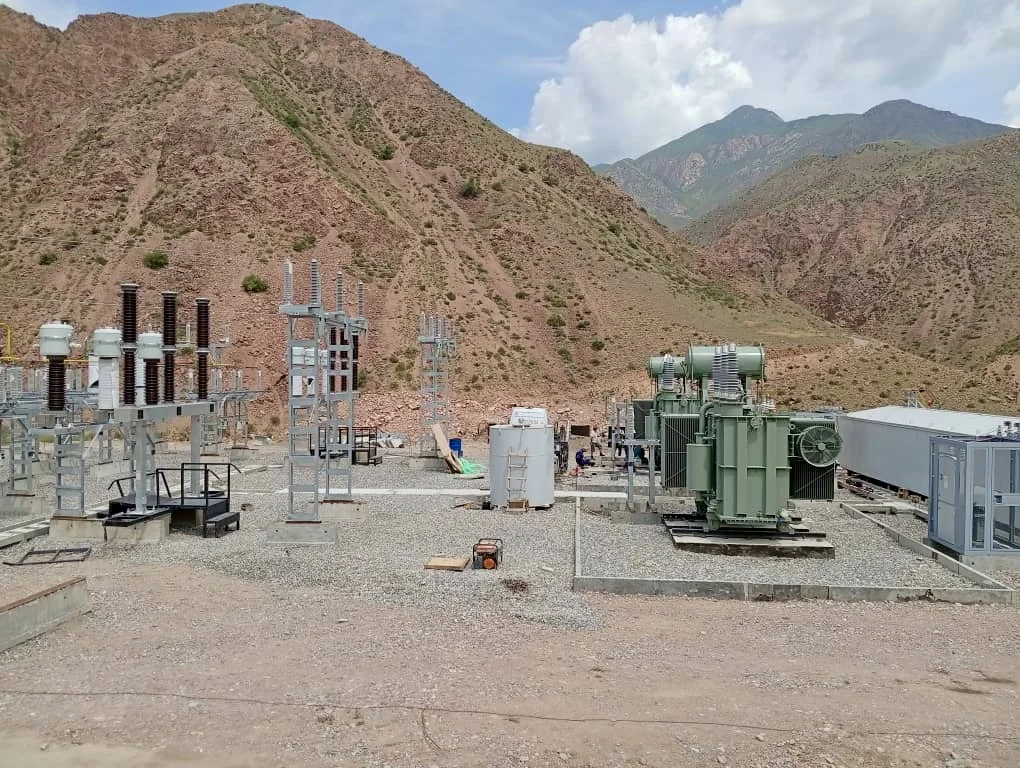

  • Работы по строительству ВЛ-110кВ и подстанции выполнены на 77%.
  • Возведение вахтового поселка для рабочих выполнено на 30%.

Создание необходимой инфраструктуры формирует прочную основу для начала основных строительных работ Камбар-Ата ГЭС-1.
