Мощность Уч-Курганской ГЭС увеличится на 9 МВт после завершения реконструкции

Общество 20 августа 2025 13:19
Вперёд
Назад
Вперёд
Назад
copyright icon Минэнерго
Айпери Кожоева

Айпери Кожоева

Все материалы

Бишкек, 20.08.25 /Кабар/. Продолжаются работы по реконструкции Уч-Курганской ГЭС. Об этом сообщили в Министерстве энергетики КР.

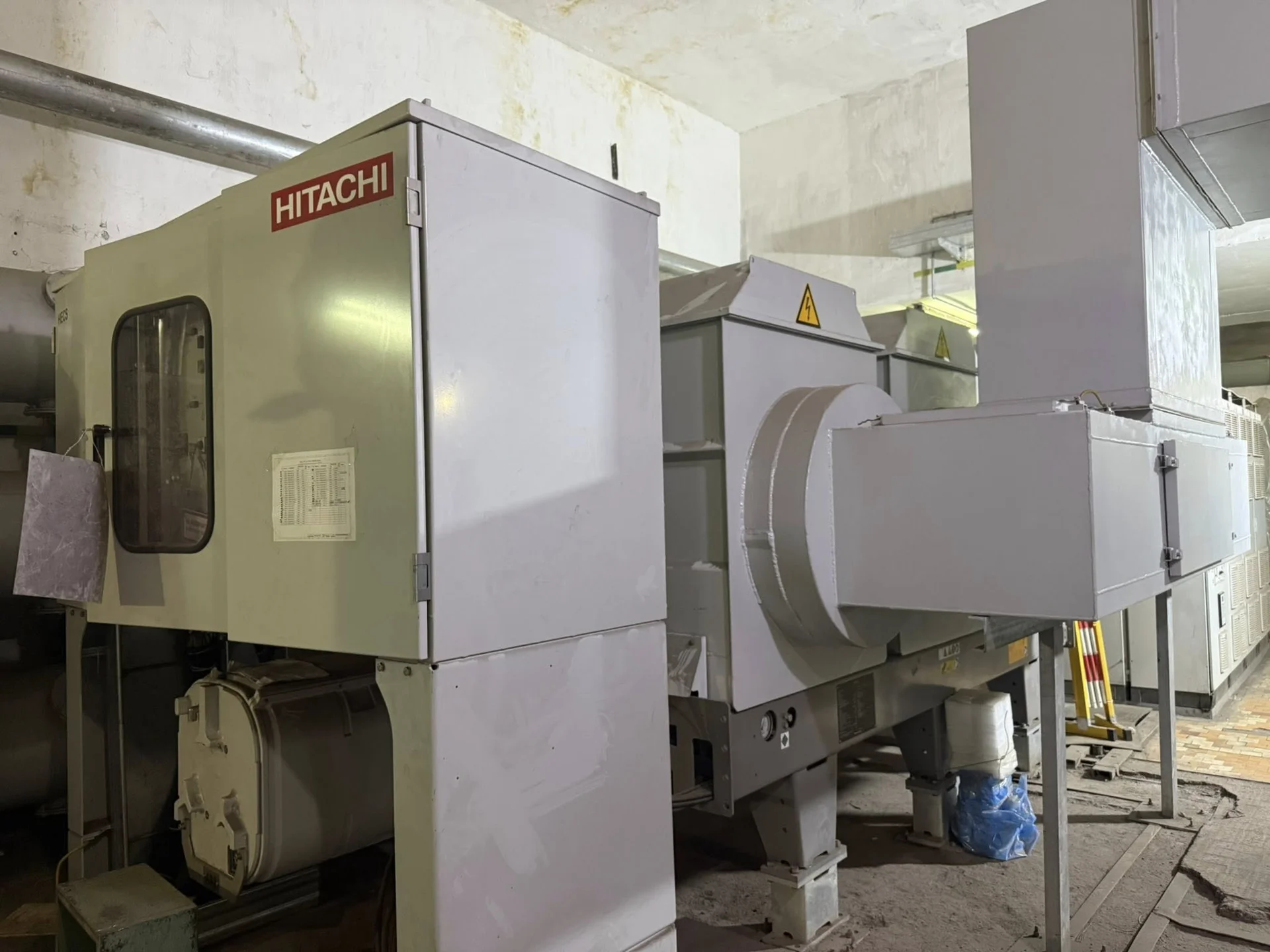

По данным ведомства, в настоящее время на Уч-Курганской ГЭС ОАО «Электрические станции» ведутся работы по реконструкции второго гидроагрегата в усиленном режиме.

Отмечается, что уже привезено 94% оборудования, необходимого для проведения работ. Согласно утвержденному плану, рабочая группа ведет работу для своевременного ввода объекта в эксплуатацию к ОЗП.

На сегодняшний день выполнены следующие работы:

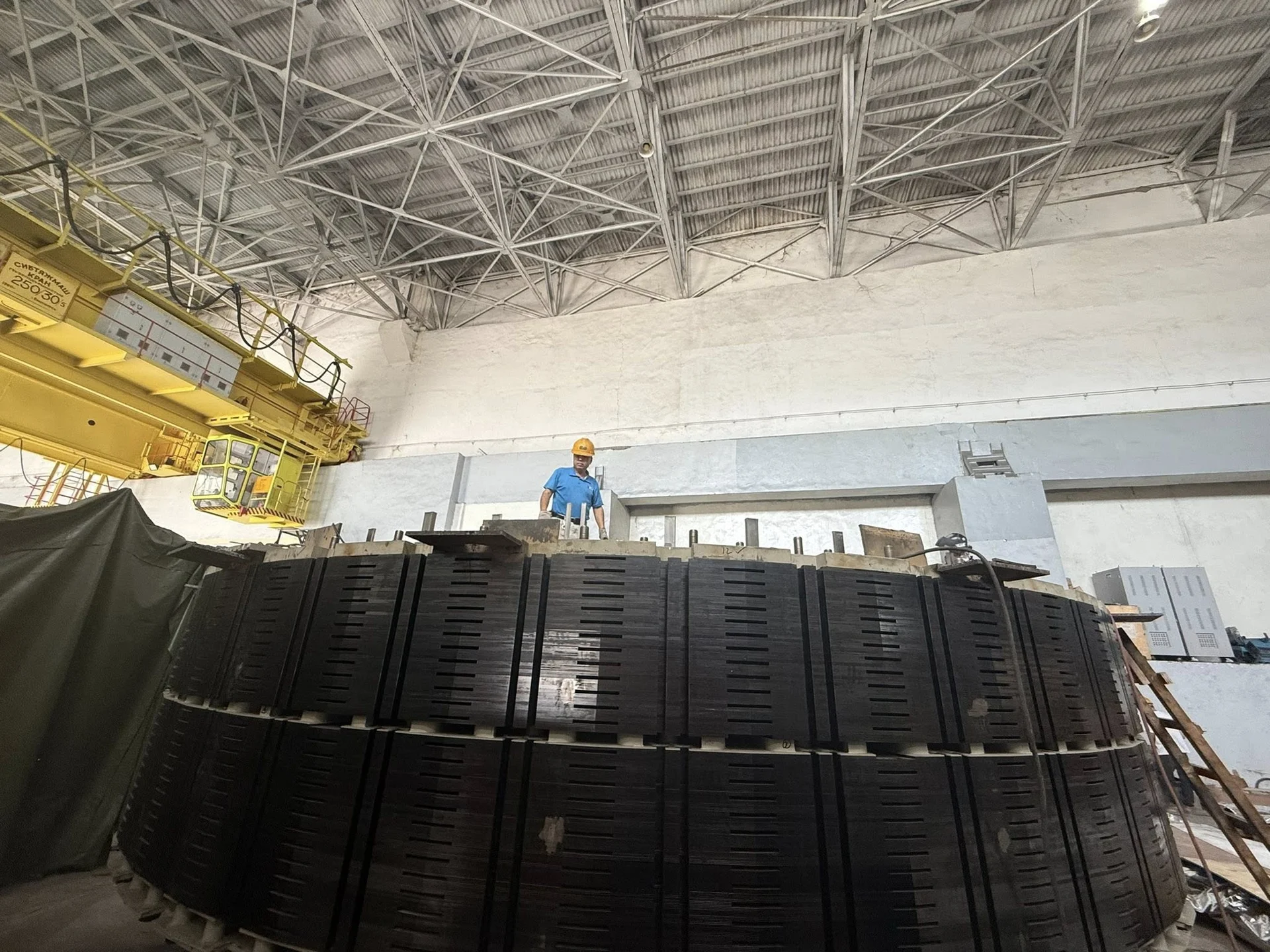

- Гидроагрегат №3 – регулировка шкафов управления, прокладка контрольных кабелей, сборка рабочего колеса, монтаж трубопроводов системы регулирования, установка лопаток НА и центровка оборудования.

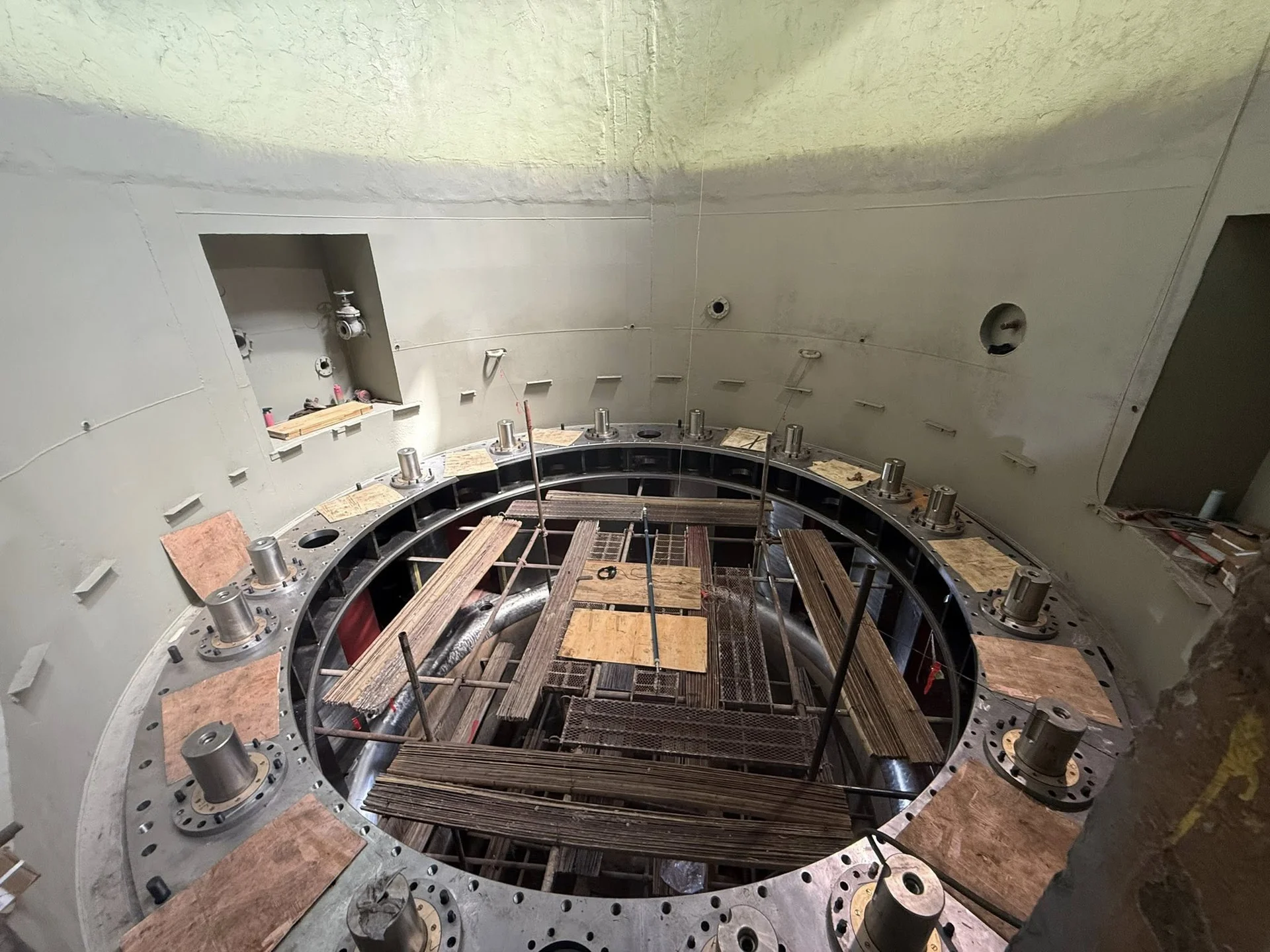

- Ротор ГГ-3 – завершены сварочные работы верхней прижимной планки ротора.

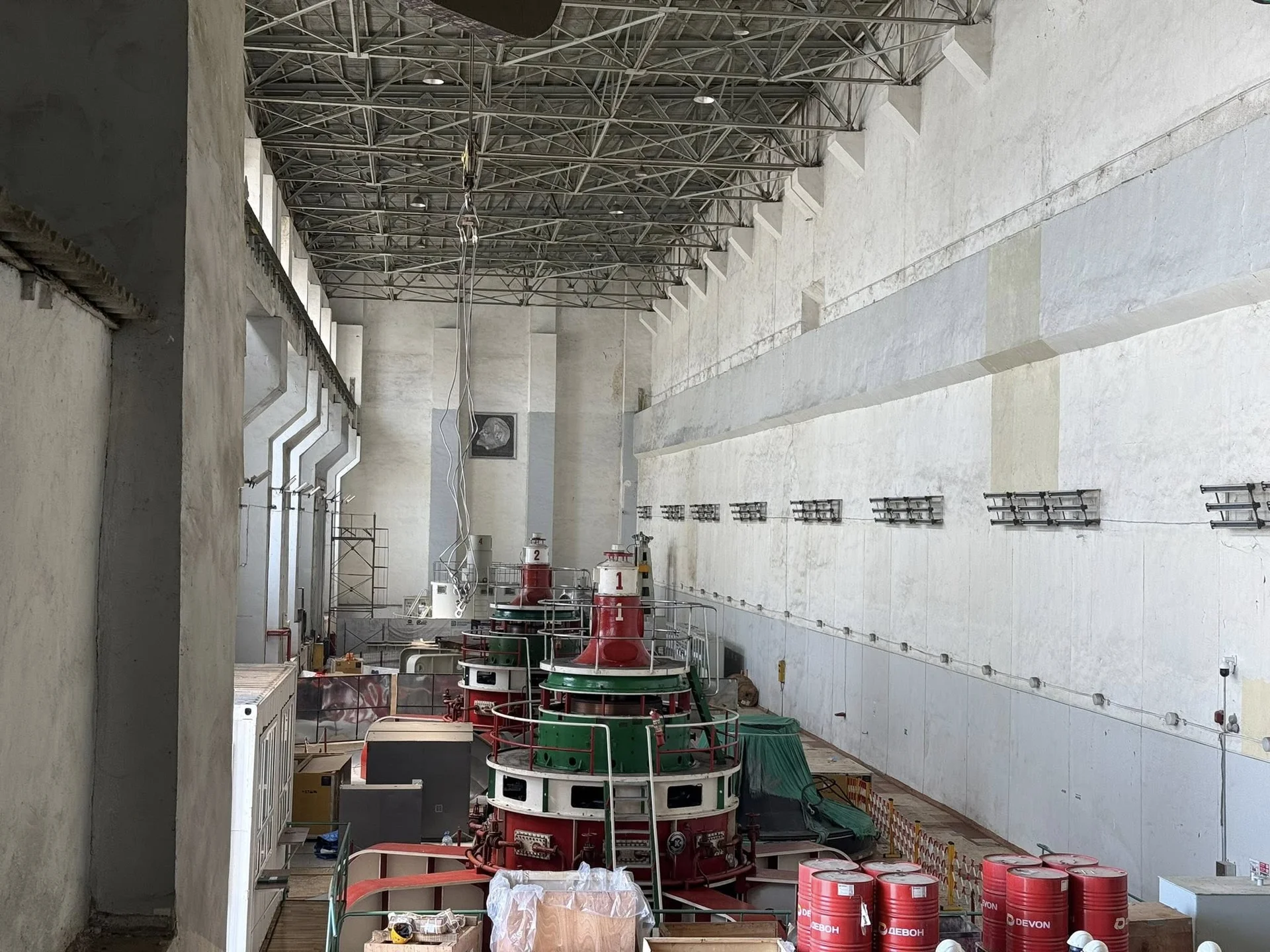

- Маслохозяйственная система – ведутся работы по монтажу трубопроводов.

- Постоянный подъёмный механизм АРЗ ТВ – произведена установка фундамента механизма лебёдки и выполнена лазерная очистка пазов СУР ГА-3 (на верхнем бьефе).

«Завершение работ планируется в ноябре 2025 года. После замены второго агрегата мощность станции увеличится на 9 МВт», - говорится в сообщении.
