Бишкек, 15.09.26. /Кабар/. На Ат-Башинской гидроэлектростанции продолжается подготовка к осенне-зимнему периоду 2026-2027 годов. Об этом сообщили в Министерстве энергетики.

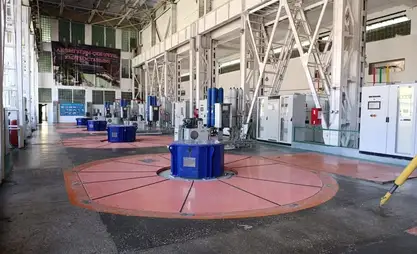

По данным ведомства, на сегодняшний день завершены текущие ремонты трех гидроагрегатов – №1, №2 и №3.
В рамках ремонтной кампании также завершен капитальный ремонт производственных помещений станции, выполнены планировка и отсыпка щебнем трансформаторных площадок Т-1 и Т-2, проведены испытания мостового крана грузоподъемностью 2×25 тонн с использованием гидродинамометра на 50 тонн, а также выполнен текущий ремонт дизельной аппаратуры автотранспортных средств.
«Отдельное внимание уделено вопросам пожарной безопасности. На станции завершены проектирование и установка автоматической пожарной сигнализации», - говорится в сообщении.
Отмечается, что в соответствии с графиком ремонтной кампании в сентябре запланированы текущий ремонт гидроагрегата №4 и ремонт трансформатора №1 типа SFF-28000/115.
