Бишкек, 29.04.26. /Кабар/. Параллельная реконструкция гидроагрегатов на Уч-Курганской ГЭС выполнена на 26,8%. Об этом сообщили в Министерстве энергетики КР.
По данным ведомства, работы выполняются в соответствии с утвержденным графиком в рамках Пакета-2, генеральным подрядчиком которого выступает китайская компания CNEEC.
На объекте задействовано 113 специалистов. Строительно-монтажные работы одновременно ведутся на нескольких ключевых участках станции.

Ход работ по гидроагрегатам
Гидроагрегат №1
- ведется сборка статора;
- выполняется монтаж трубопроводов технического водоснабжения;

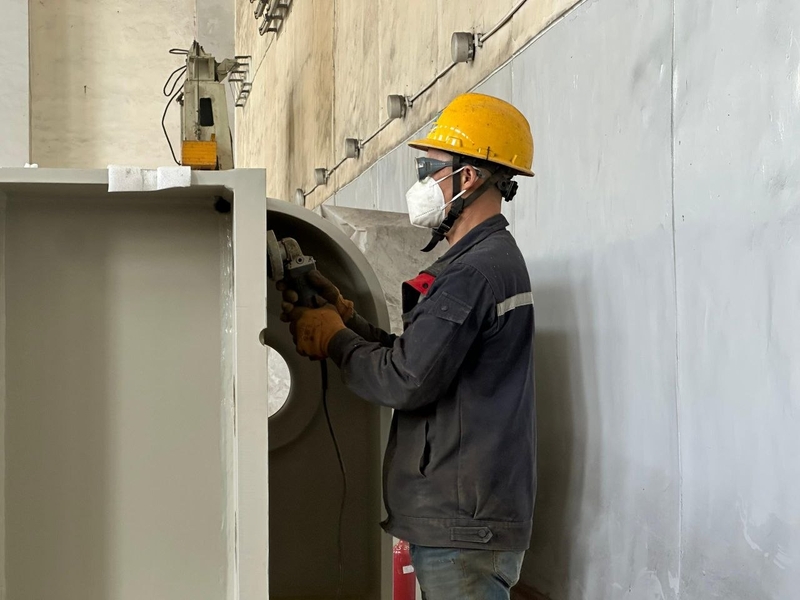

- проводится очистка металлических поверхностей шахты турбины от старого лакокрасочного покрытия.
Гидроагрегат №2
- осуществляется монтаж трубопроводов технического водоснабжения;
- ведется установка воздухоохладителей статора;
- выполняется фрезеровка опорных колец статора турбины;

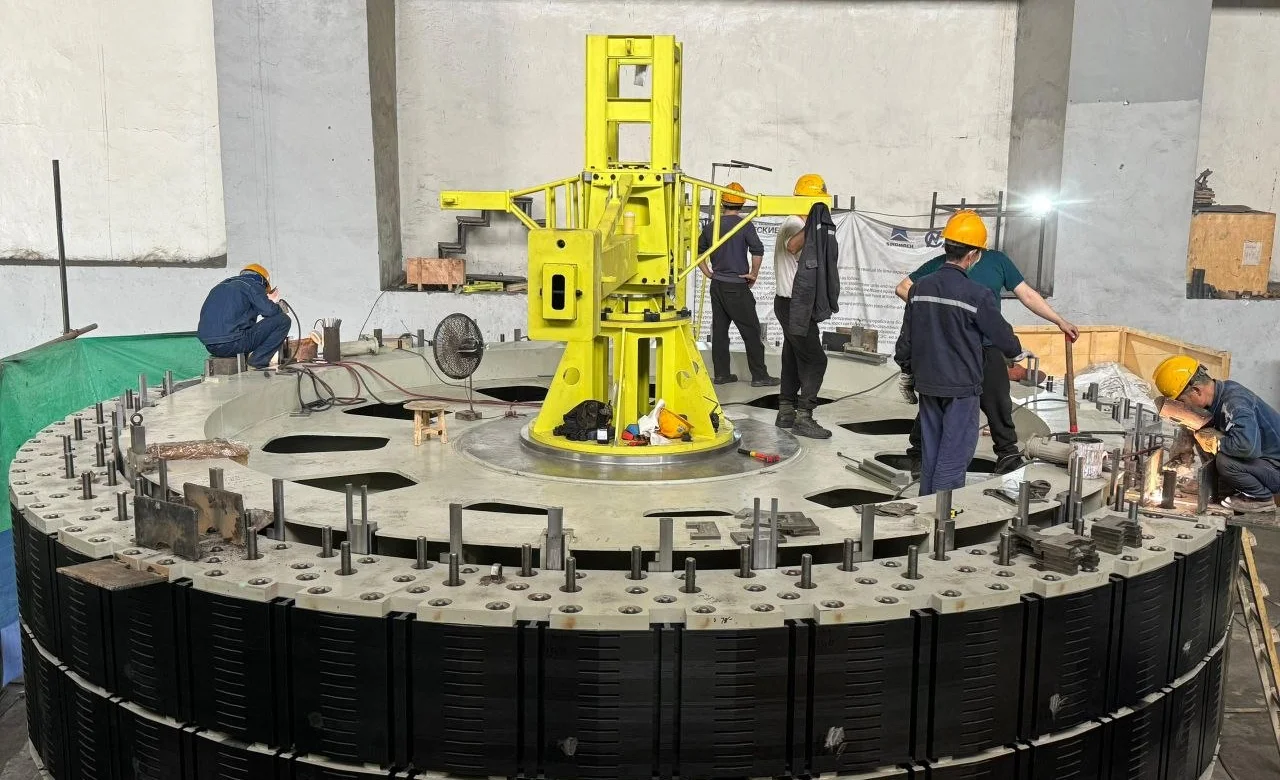

- проводится штрабление бетона для прокладки труб измерения давления;
- выполнена транспортировка ротора между гидроагрегатами.

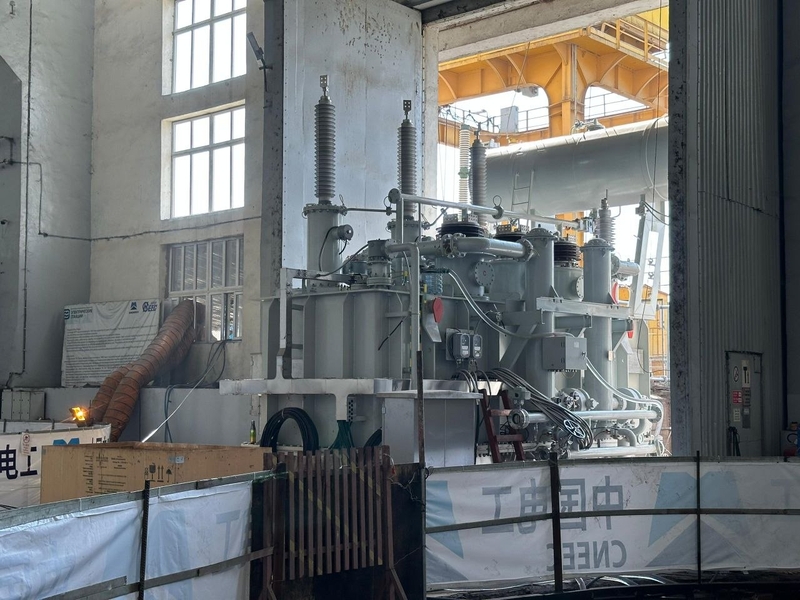

Замена трансформатора №1 продолжается в параллельном режиме. В настоящее время готовность работ составляет 47,8%.
Отмечается, что на данном этапе выполняются подготовительные работы к монтажу трансформатора, осуществляется прокладка контрольных кабелей, а также ведется монтаж токопровода в распределительном устройстве 10 кВ.

Также работы по модернизации гидромеханического оборудования продолжаются в плановом режиме в соответствии с утвержденным графиком.
На сегодняшний день достигнут следующий прогресс: в верхнем бьефе выполнено 13,5% работ, на плотине станции 17,1%, в нижнем бьефе, включая ремонт металлоконструкций и затворов 11,2%.
Отмечается, что в результате комплексной модернизации установленная мощность Уч-Курганской ГЭС последовательно увеличивается. В 2025 году, после завершения реконструкции гидроагрегатов №3 и №4, мощность станции выросла с 180 МВт до 198 МВт. В текущем этапе, после завершения реконструкции гидроагрегатов №1 и №2, установленная мощность увеличится до 216 МВт, что обеспечит дополнительный прирост в 18 МВт.
