Бишкек, 15.08.26 /Кабар/. Министр энергетики Алтынбек Рысбеков посетил Орто-Токойскую ГЭС и ознакомился с ходом пусконаладочных работ и подготовкой оборудования станции к вводу в эксплуатацию.
Как сообщили в профильном ведомстве, в настоящее время специалисты ОАО «Чакан ГЭС» совместно с представителями China National Heavy Machinery Corporation (CHMC) проводят испытания генераторов и вспомогательного оборудования станции в различных режимах работы.

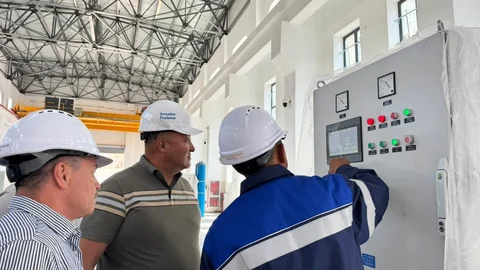

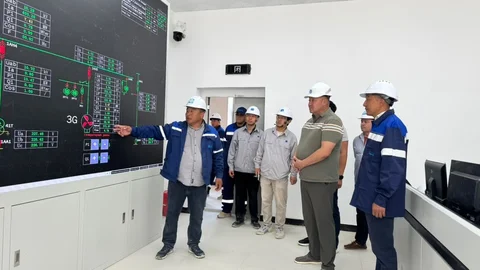

На станции также проводится настройка систем контроля и управления, а также устройств релейной защиты.
Как отметили в Минэнерго, одновременно завершено подключение воздушной линии 110 кВ Орто-Токойской ГЭС к электрическим сетям ОАО «НЭСК». Для этого выполнена отпайка ВЛ 110 кВ «Орто-Токойская ГЭС» к линии 110 кВ «Иссык-Кульская — Кочкорская».
После завершения пусконаладочных работ и ввода станции в эксплуатацию ее мощность будет выдаваться в единую энергосистему страны.

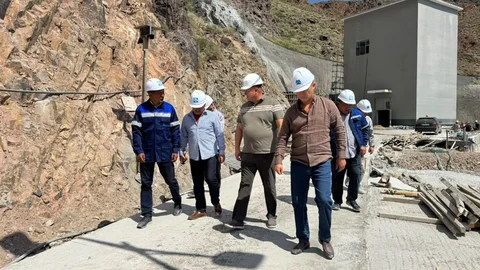

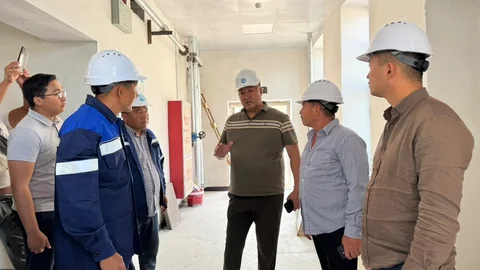

В ходе визита министр ознакомился с ходом работ и дал поручения по их своевременному завершению.
Справочно: Орто-Токойская ГЭС, мощностью 21 МВт расположена на Орто-Токойском водохранилище в Иссык-Кульской области. В рамках проекта построены ОРУ 110 кВ и воздушная линия электропередачи 110 кВ, а также установлен силовой трансформатор мощностью 25 МВА.
