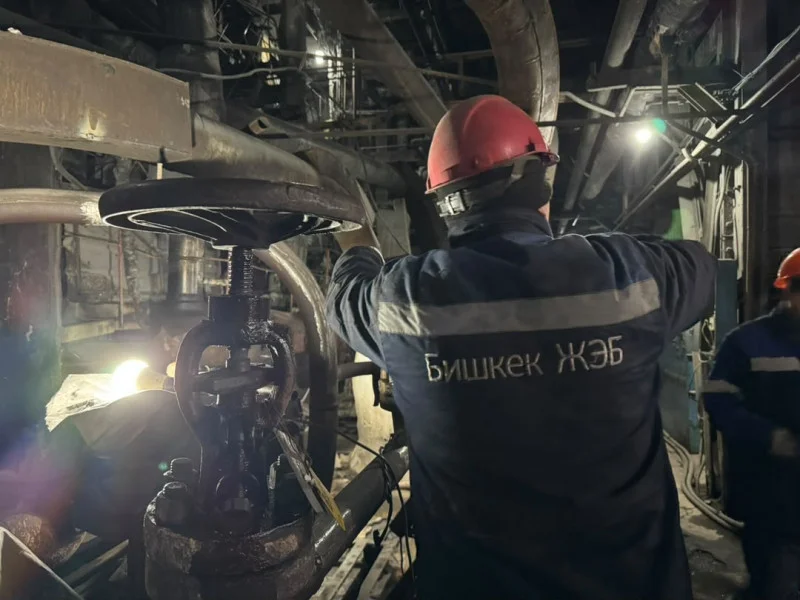

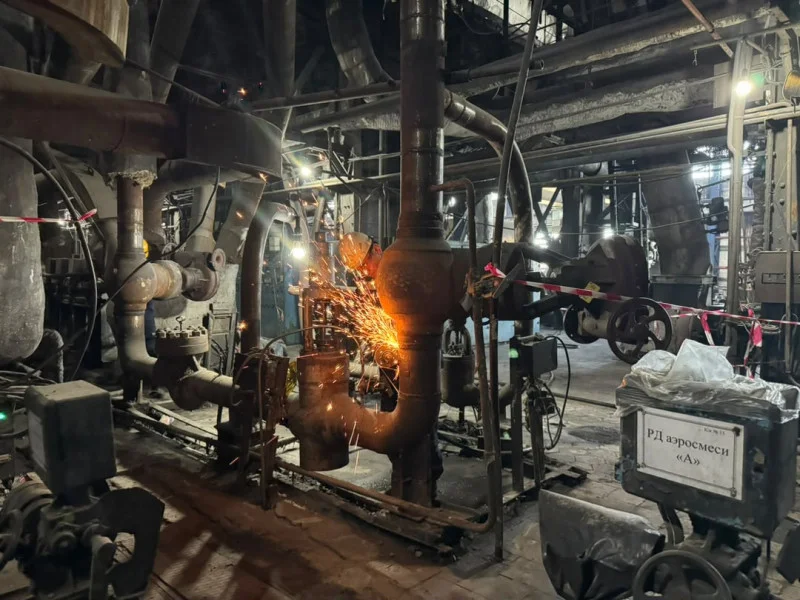

Бишкек, 30.09.26 /Кабар/. На Бишкекской ТЭЦ продолжаются ремонтные работы основного и вспомогательного оборудования в рамках подготовки к отопительному сезону 2026-2027 годов. Об этом агентству «Кабар» сообщили в мэрии Бишкека.
По данным ведомства, согласно утвержденному плану ремонтных работ предприятия на 2026 год предусмотрено проведение среднего и текущего ремонтов 4 котлоагрегатов, текущего ремонта 2 энергоблоков и 6 турбоагрегатов.
«На сегодняшний день ремонт завершен на 1 энергоблоке и 5 турбоагрегатах. По состоянию на 29 сентября 2026 года в работе находятся 4 котлоагрегата и 3 турбоагрегата, в резерве — 7 котлоагрегатов и 2 турбоагрегата», - говорится в сообщении.

В целом, в ведомстве отмечают, что проводимые ремонтные работы направлены на восстановление и поддержание технической готовности оборудования, повышение надежности его эксплуатации, а также обеспечение необходимой располагаемой мощности для устойчивого производства электрической и тепловой энергии в отопительный период 2026-2027 годов.
Подготовка теплосетей и котельных
В рамках подготовки к отопительному сезону МП «Бишкектеплосеть» из запланированных 5 104 метров тепловых сетей отремонтировано 4 189 метров или 82 %. Также завершены работы по замене 566 единиц запорной арматуры и ремонту всех 22 насосных станций.
Кроме этого, МП «Бишкектеплоэнерго» запланировало замену изношенных теплосетей общей протяженностью 4 197 метров. На сегодняшний день заменено 3 700 метров или 88%.
«На 102 из 114 котельных ремонтно-восстановительные работы полностью завершены, что составляет 88 %. На остальных объектах работы продолжаются в соответствии с утвержденным графиком», - рассказали в мэрии.

В ведомстве отметили, что в целом муниципальными теплоснабжающими предприятиями работы по подготовке к ОЗП выполняются в соответствии с утвержденными графиками. Основные оборудования к началу отопительного сезона будут готовы. Ремонтные работы, не влияющие на прохождение отопительного сезона, в соответствии с графиками проводятся в течение года.
На ТЭЦ поставлено 385 тыс. тонн угля
В мэрии подчеркивают, что заготовка топлива для ТЭЦ города Бишкек ведется в соответствии с утвержденными объемами и графиками поставок.
Согласно постановлению кабинета министров КР «О подготовке отраслей экономики и населения КР к осенне-зимнему периоду 2026-2027 годов» от 9 июня 2026 года № 404, для МП «Бишкек ТЭЦ» предусмотрена заготовка 1 520,0 тыс. тонн угля, а также предусмотрена заготовка 1,0 тыс. тонн мазута и потребление 75,2 млн м³ природного газа.
«По состоянию на 29 сентября 2026 года на ТЭЦ поставлено 385 тыс. тонн угля, что составляет 128,3% от планового объема в 300 тыс. тонн, предусмотренного к 1 октября 2026 года», - сказали в муниципалитете.
Уточняется, что поставки угля продолжаются и будут осуществляться по утвержденному графику до апреля 2027 года.

Поставка топочного мазута в количестве 1 тыс. тонны запланирована на октябрь 2026 года.
На складе предприятия по состоянию на 29 сентября 2026 года имеется запас угля в объеме 231,111 тыс. тонн и мазута — 4,9 тыс. тонн.
Таким образом, заготовка и поставка топлива осуществляются в соответствии с утвержденными планами. В настоящее время оснований для прогнозирования дефицита топлива в предстоящем отопительном сезоне не имеется.
