Продолжаются работы по реконструкции Уч-Курганской ГЭС

Общество 22 августа 2025 09:30
Вперёд
Назад
Вперёд
Назад
copyright icon Минэнерго

Салтанат Абдраева

Все материалы

Бишкек, 22.08.25. /Кабар/. Министерство энергетики Кыргызской Республики в последние 4 года уделяет особое внимание реконструкции гидроагрегатов крупных изношенных ГЭС с целью увеличения выработки электроэнергии.

По данным ведомства, в настоящее время на Уч-Курганской ГЭС ОАО «Электрические станции» ведутся работы по реконструкции второго гидроагрегата в усиленном режиме. Уже привезено 94% оборудования, необходимого для проведения работ. Согласно утверждённому плану, рабочая группа ведёт работу для своевременного ввода объекта в эксплуатацию к осенне-зимнему периоду.

На сегодняшний день выполнены следующие работы:

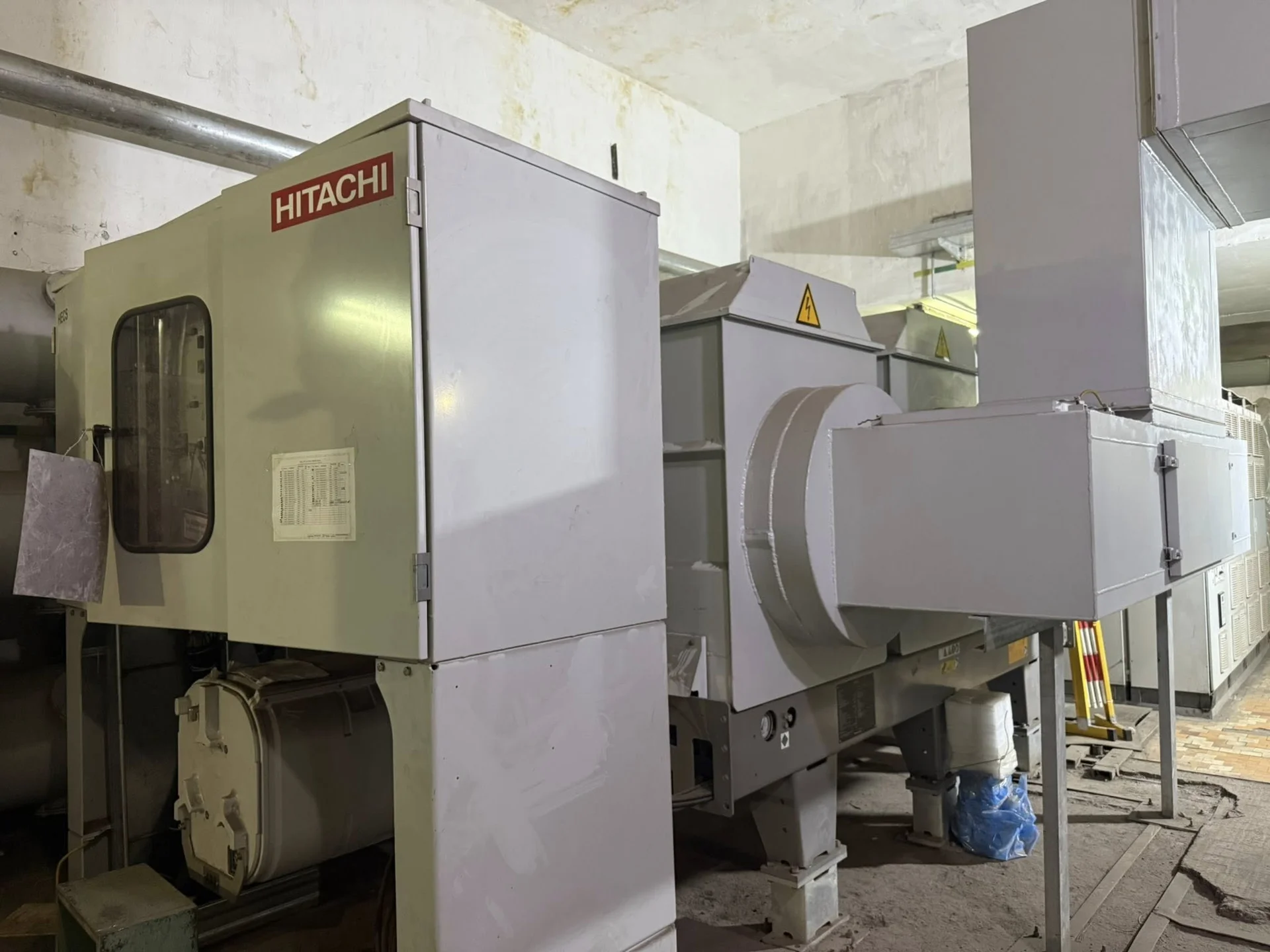

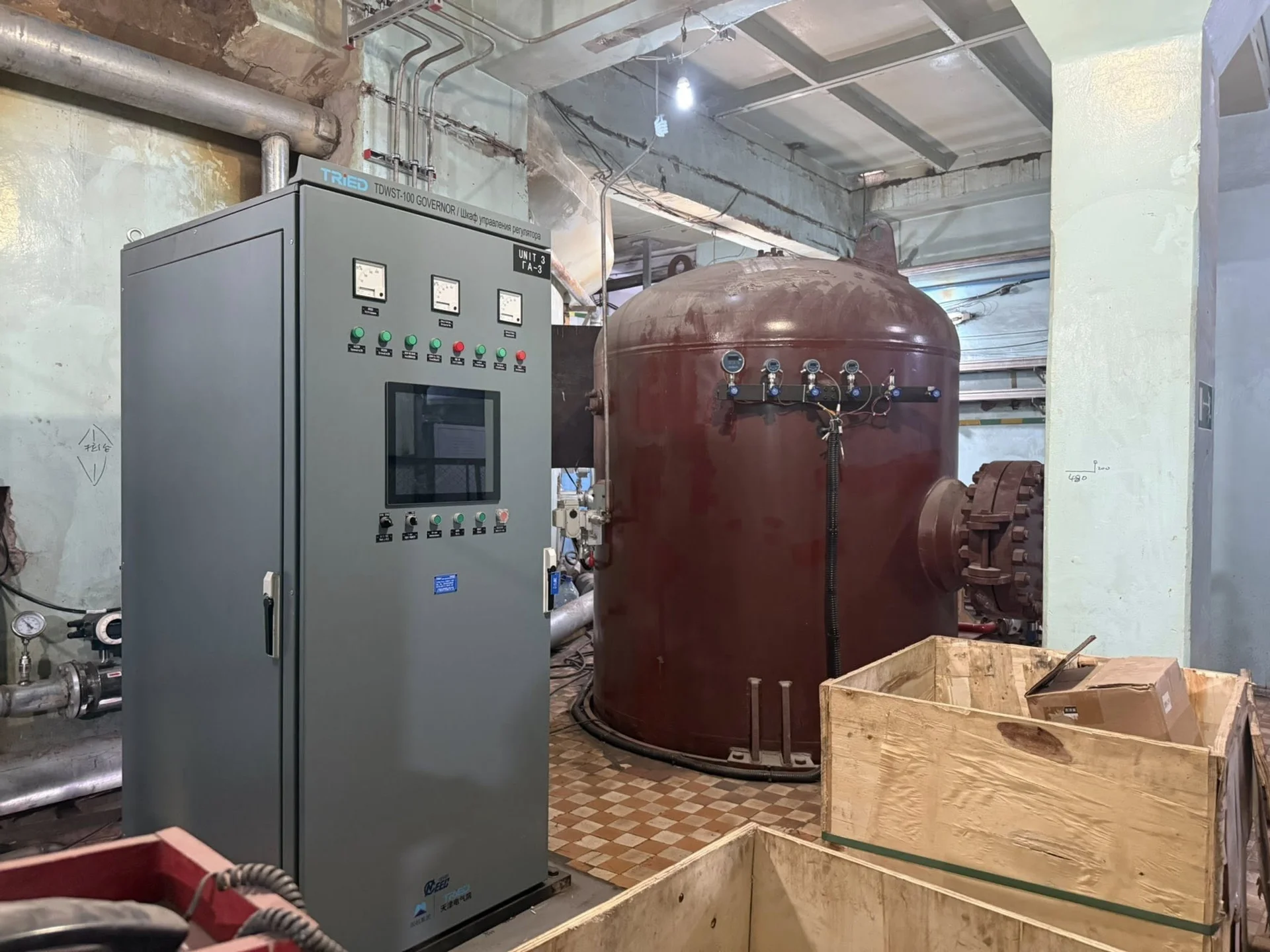

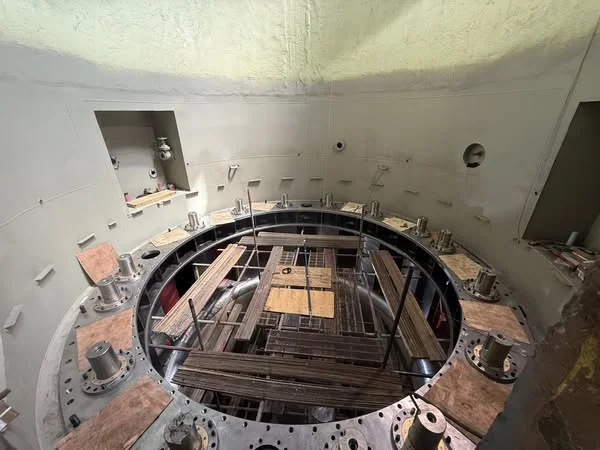

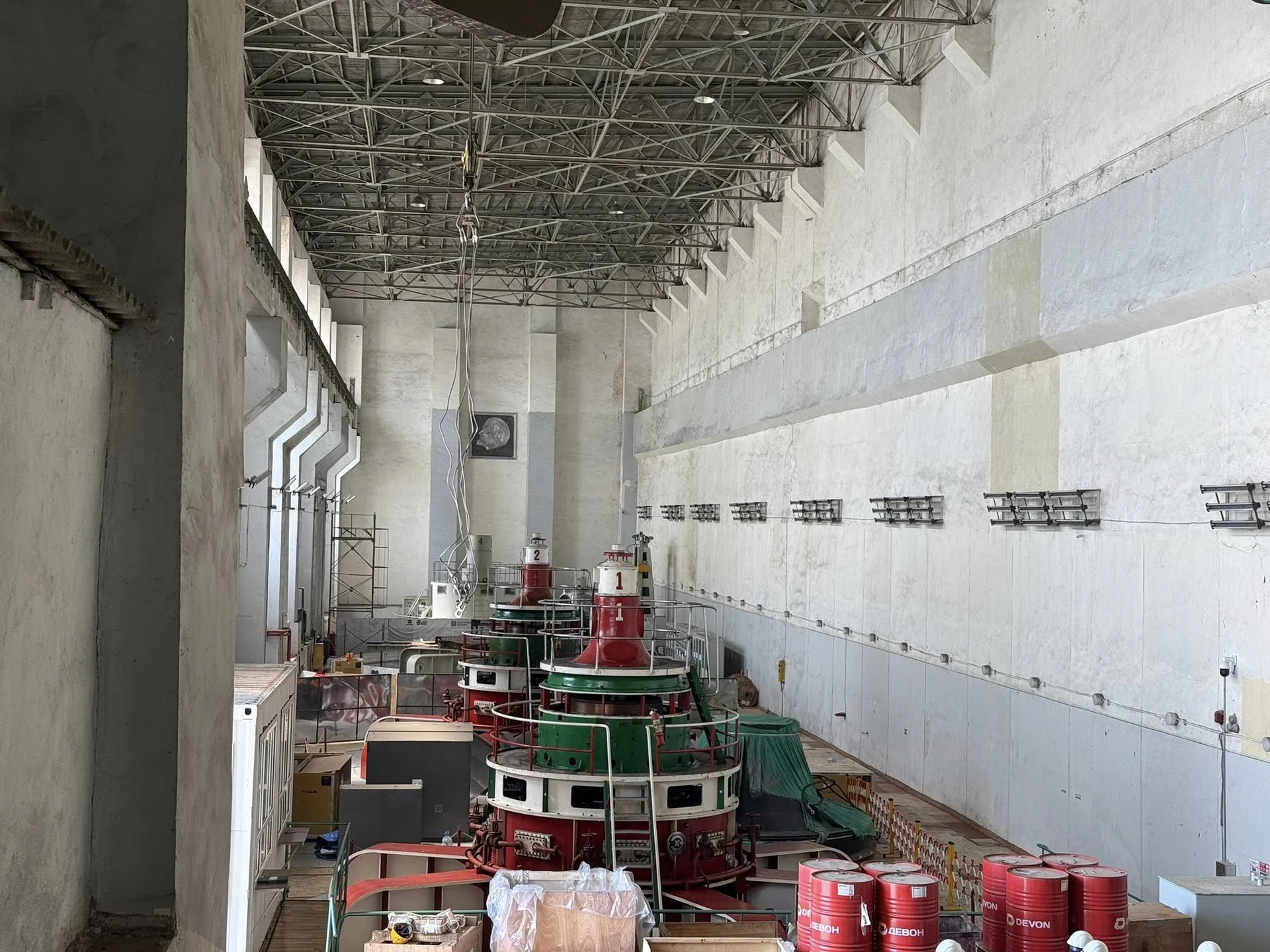

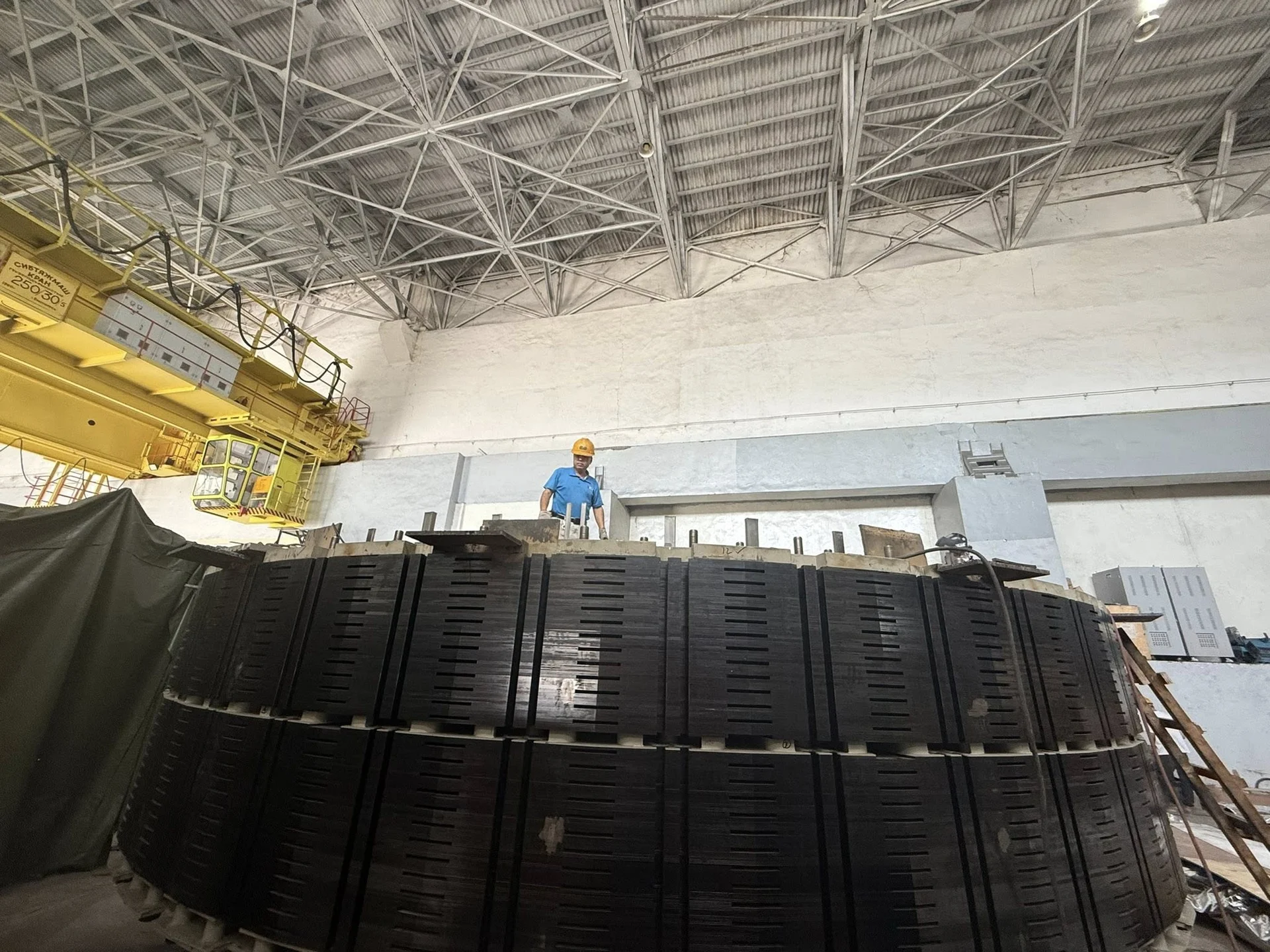

* Гидроагрегат №3 – регулировка шкафов управления, прокладка контрольных кабелей, сборка рабочего колеса, монтаж трубопроводов системы регулирования, установка лопаток НА и центровка оборудования.

* Ротор ГГ-3 – завершены сварочные работы верхней прижимной планки ротора.

* Маслохозяйственная система – ведутся работы по монтажу трубопроводов.

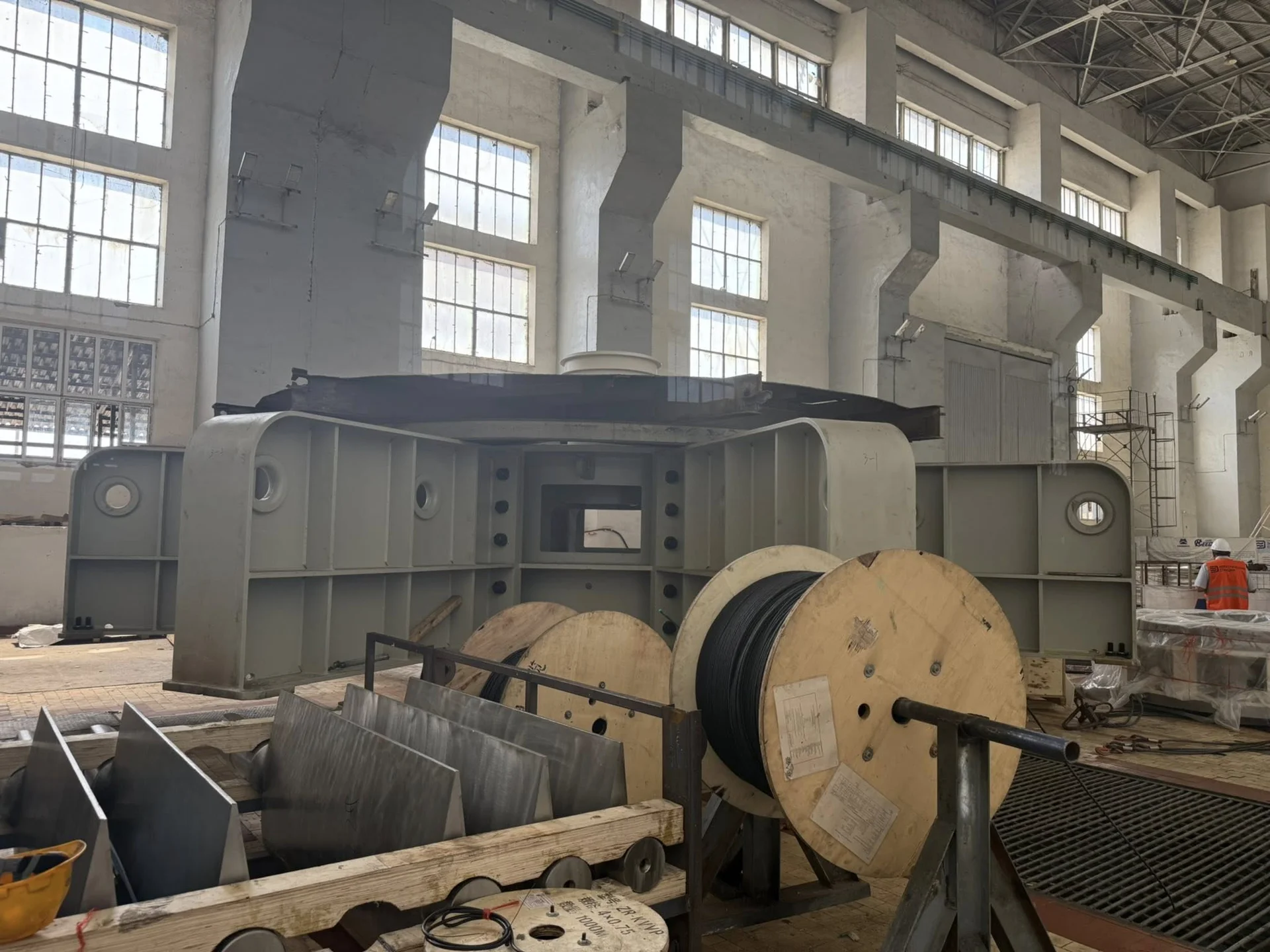

* Постоянный подъёмный механизм АРЗ ТВ – произведена установка фундамента механизма лебёдки и выполнена лазерная очистка пазов СУР ГА-3 (на верхнем бьефе).

Завершение работ планируется в ноябре 2025 года. После замены второго агрегата мощность станции увеличится на 9 МВт.
