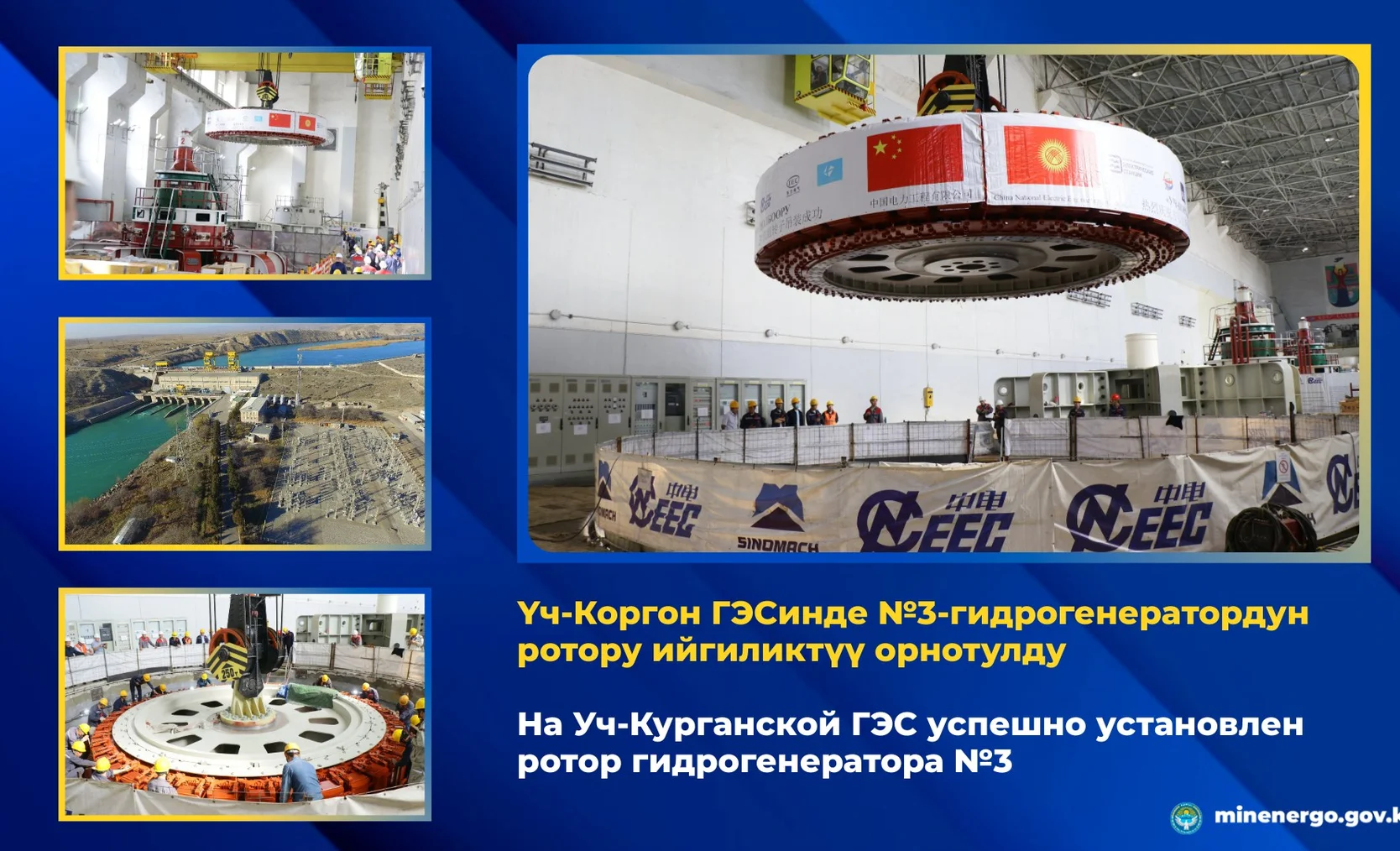

Бишкек, 22.09.25. /Кабар/. В рамках реформ, проводимых Министерством энергетики 22 сентября в процессе модернизации Уч-Курганской ГЭС успешно выполнен один из ключевых и технически сложных этапов — установка ротора в шахту гидрогенератора №3. Об этом сообщает пресс-служба ведомства.
По данным ведомства, это второй из четырёх агрегатов, подлежащих реконструкции в рамках масштабного проекта по обновлению станции. Ротор массой 221,2 тонн является самой тяжёлой и крупной частью агрегата. Он был установлен с помощью мостового крана грузоподъёмностью 250 тонн. Подобная операция на Уч-Курганской ГЭС проводилась лишь однажды, около 60 лет назад, в советское время, когда строилась сама станция. На этот раз историческое событие повторилось, но уже с применением современных технологий и оборудования.
На сегодняшний день завершено около 70% работ по реконструкции второго гидроагрегата (ГА-3). Оставшиеся монтажные работы ведутся в ускоренном режиме. Генеральным подрядчиком проекта выступает китайская компания CNEEC (China National Electric Engineering Co. Ltd.).
Ход выполнения работ по второму гидроагрегату на сегодняшний день составляет:
* Демонтаж — 100%
* Монтаж — 70%
* Сборка статора — 100%
* Сборка ротора — 100%
* Дополнительные работы — 100%
* Монтаж системы SCADA — 27,4%
* Системы осушения — 49,8%
* Смазочные и технические системы — 41,2%
* Подъёмный механизм ВБ — 24,7%
* МНГП — 12,9%
* ОРУ-110 кВ — 3,4%
На текущий момент установленная мощность Уч-Курганской ГЭС составляет 189 МВт. После завершения реконструкции второго гидроагрегата мощность станции увеличится на 9 МВт, что позволит значительно повысить надёжность и стабильность электроснабжения в регионе. Завершение работ и ввод агрегата в эксплуатацию запланированы на ноябрь 2025 года.
