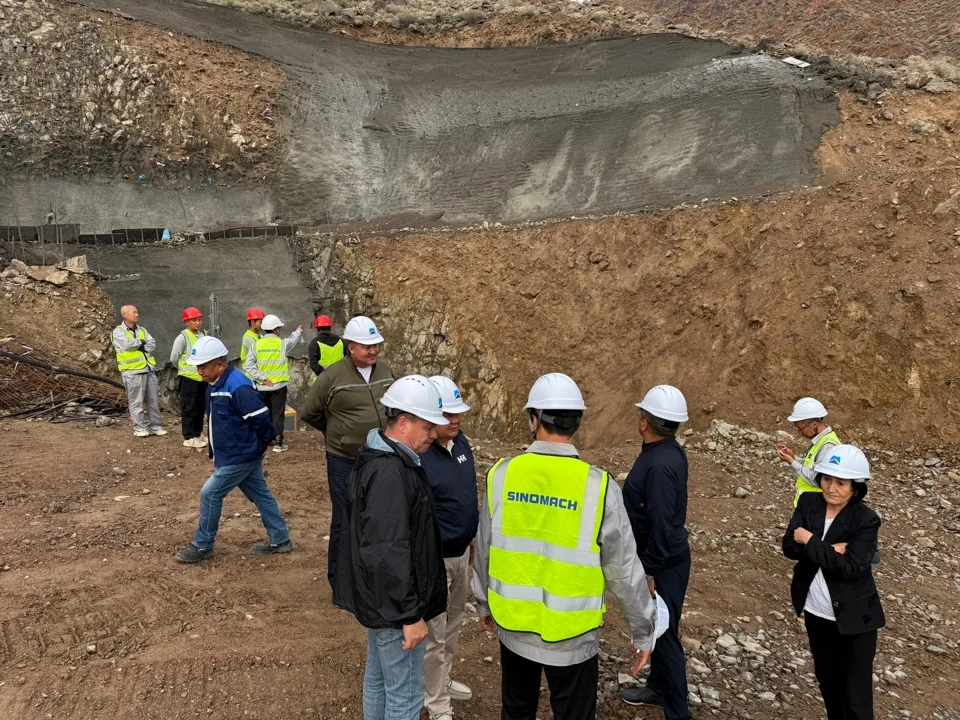

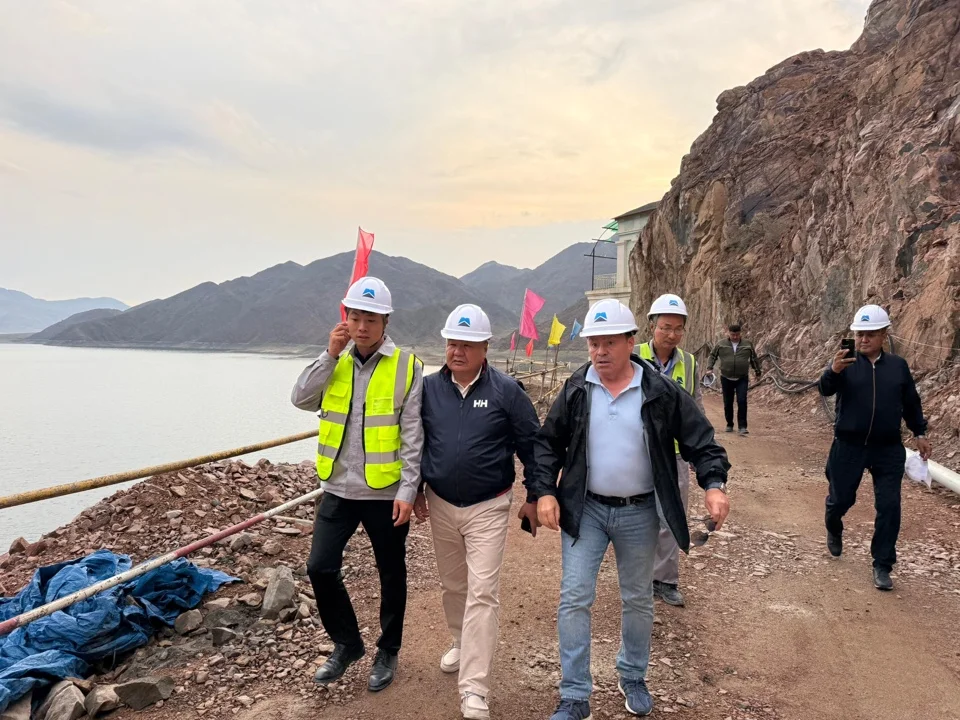

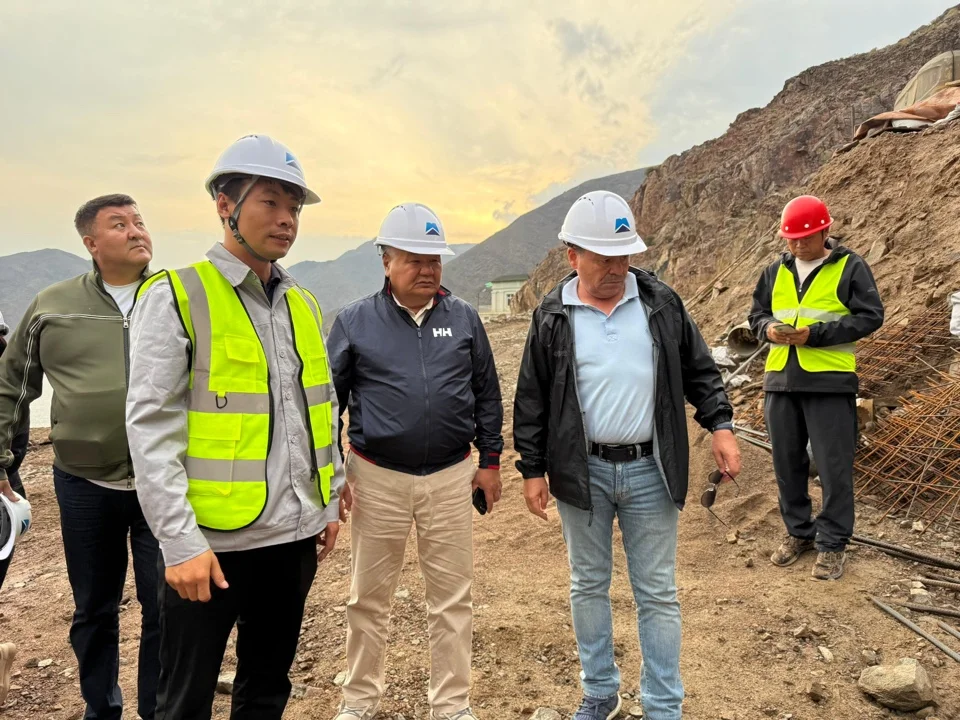

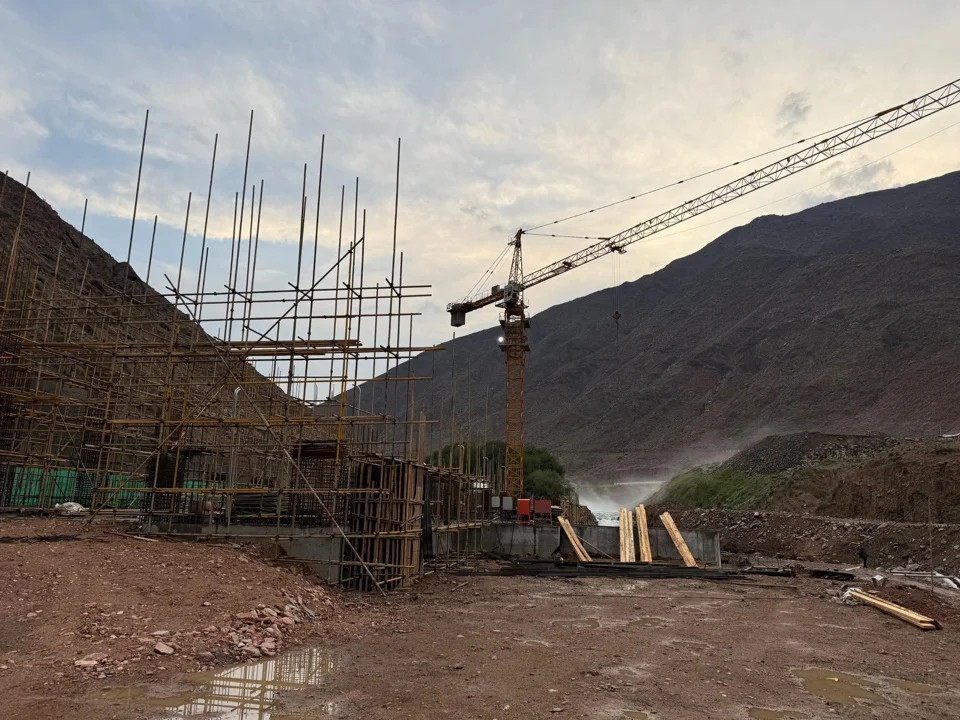

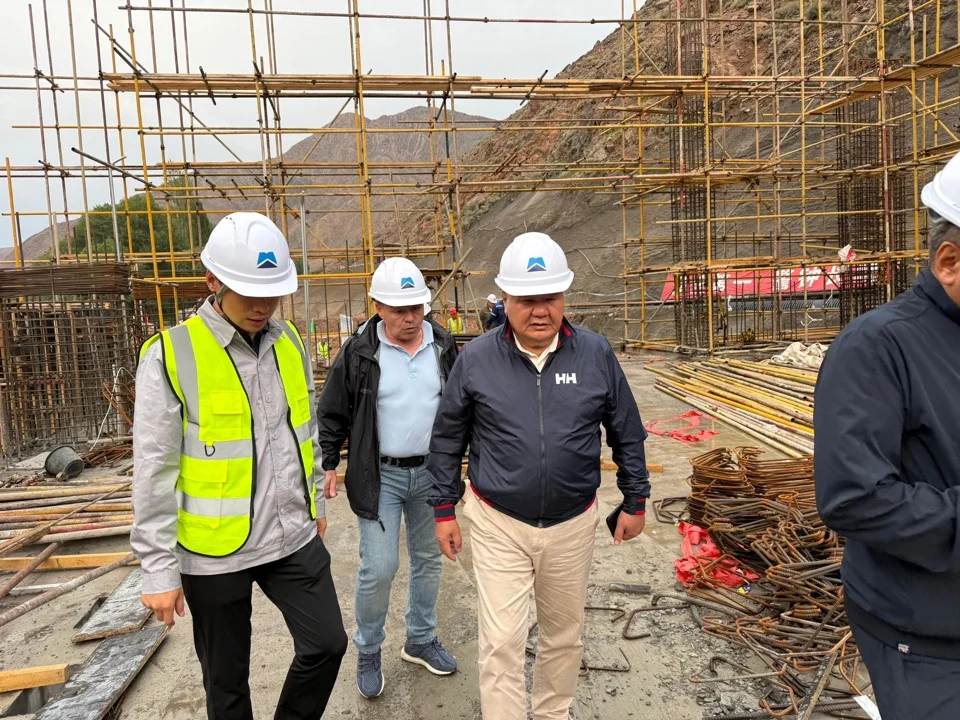

Бишкек, 24.06.25. /Кабар/. Министр энергетики КР Таалайбек Ибраев ознакомился с ходом строительства Орто-Токойской ГЭС, которая находится близ города Балыкчы.
По данным ведомства, строительство завершено на 60%. На сегодняшний день работы идут в соответствии с утвержденным графиком, завершены следующие этапы:

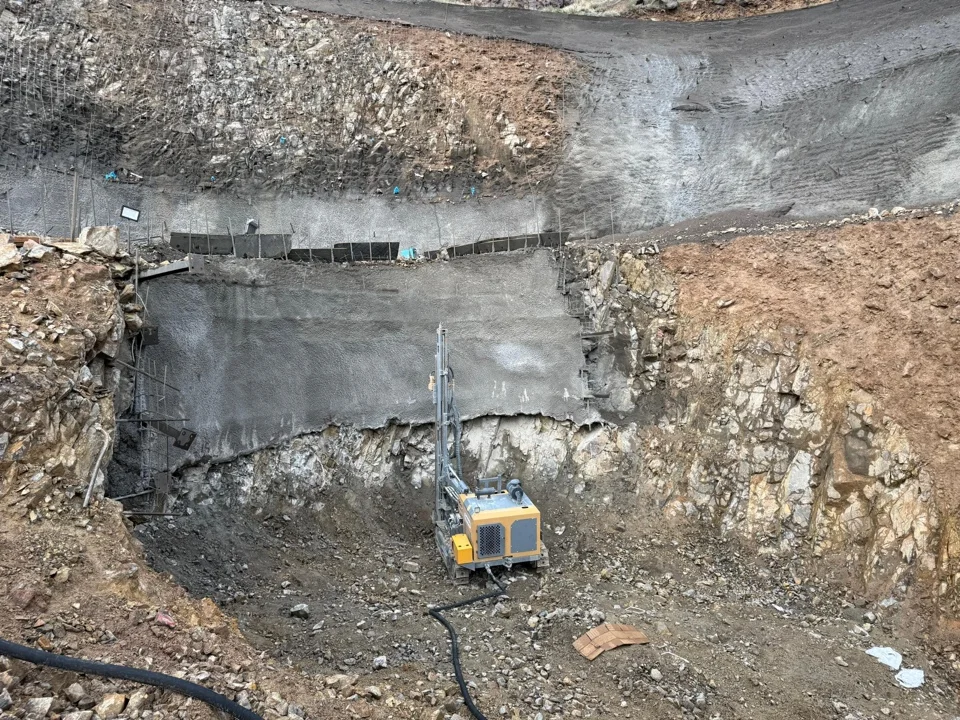

- Построены временные и постоянные подъездные пути к строительным объектам;
- Завершено обустройство строительного городка, складов хранения материалов, объектов растворобетонных узлов, компенсаторных блоков и электроснабжения;

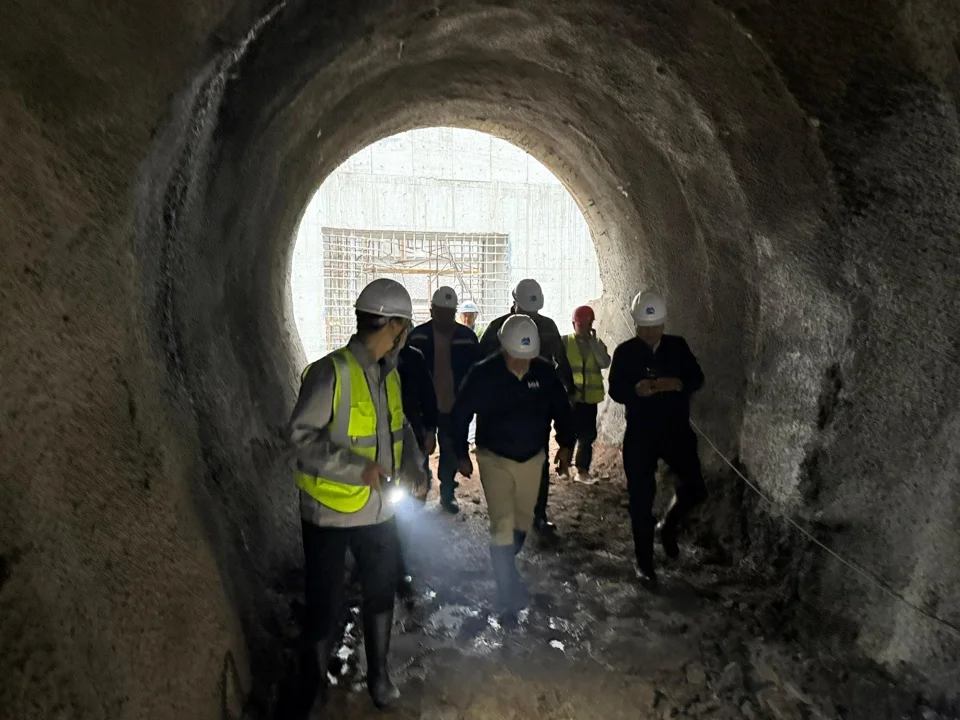

- Пробурено 928 метров деривационного туннеля;
- Доставлены и установлены затворы отводящего канала;
- Смонтированы три конуса отсасывающих труб – по одному на каждый гидроагрегат.
Ведутся следующие работы:

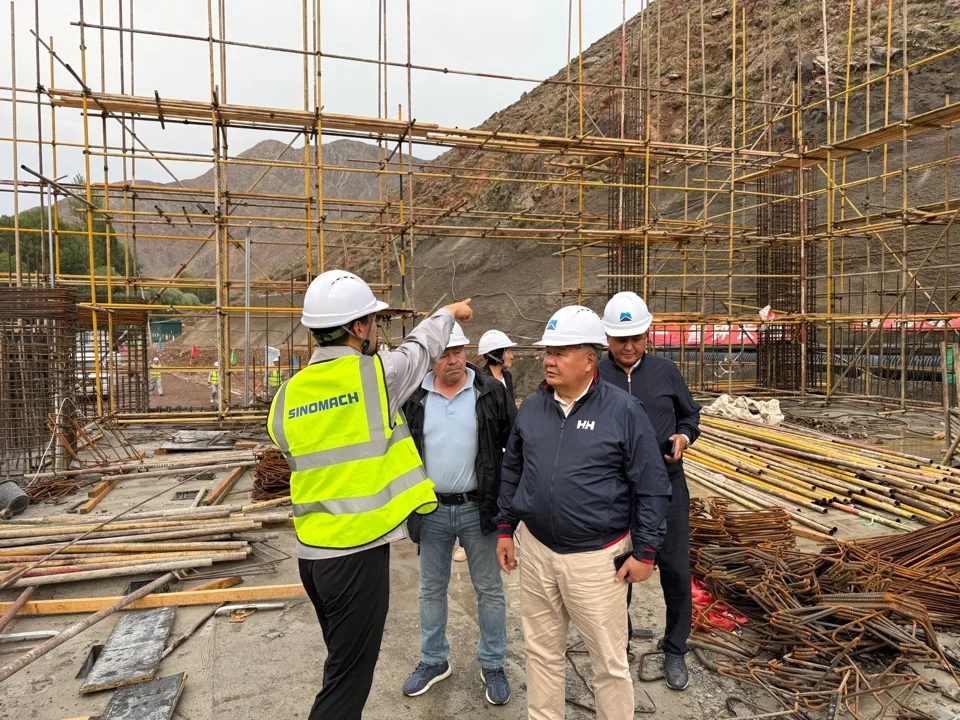

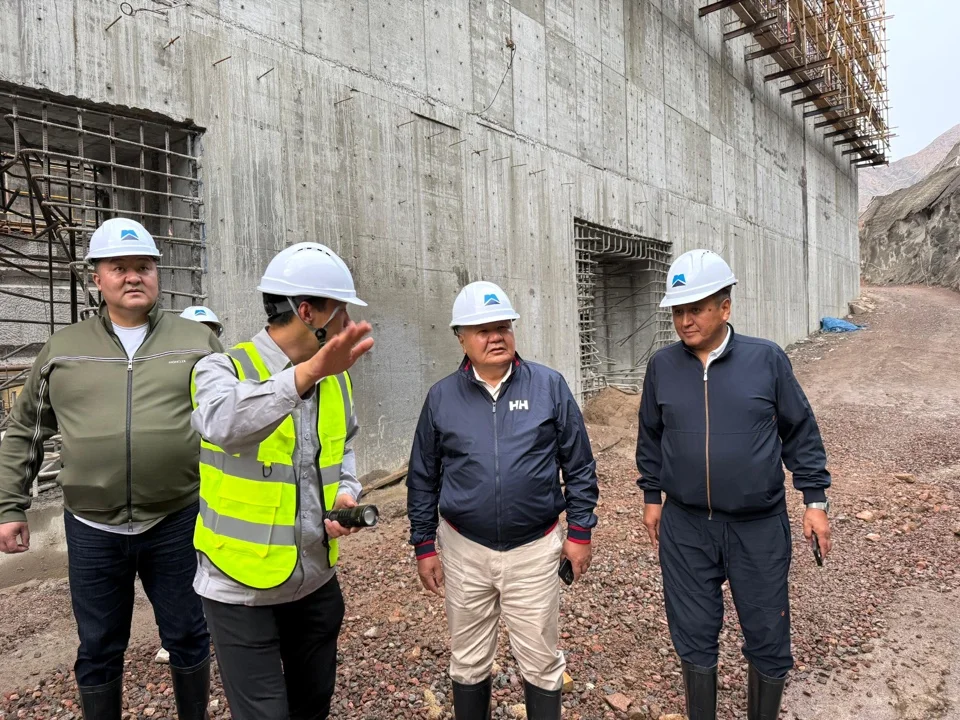

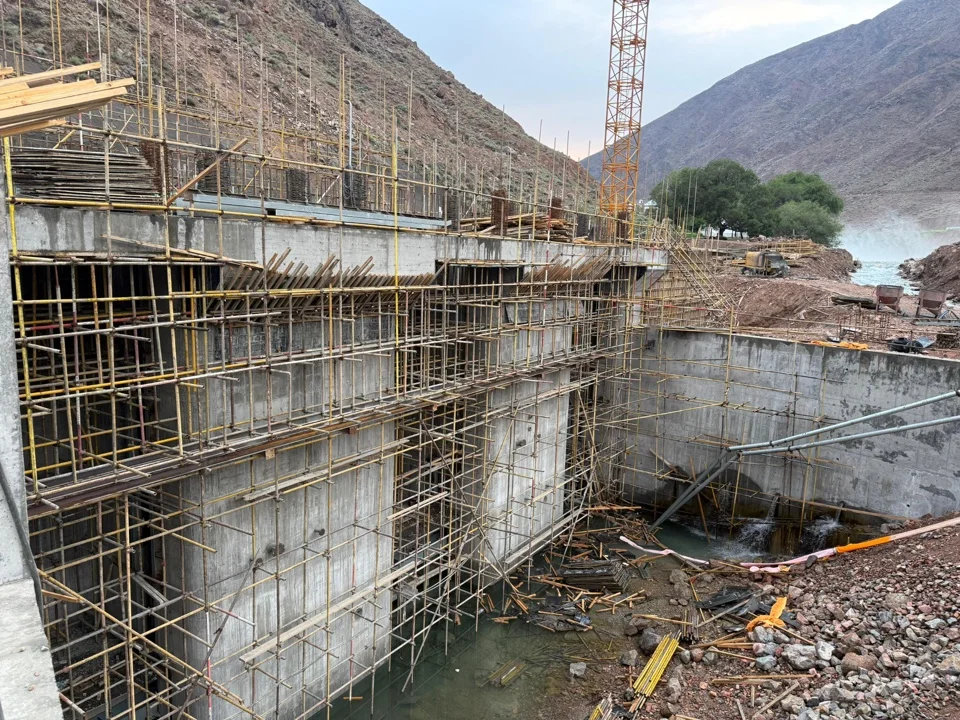

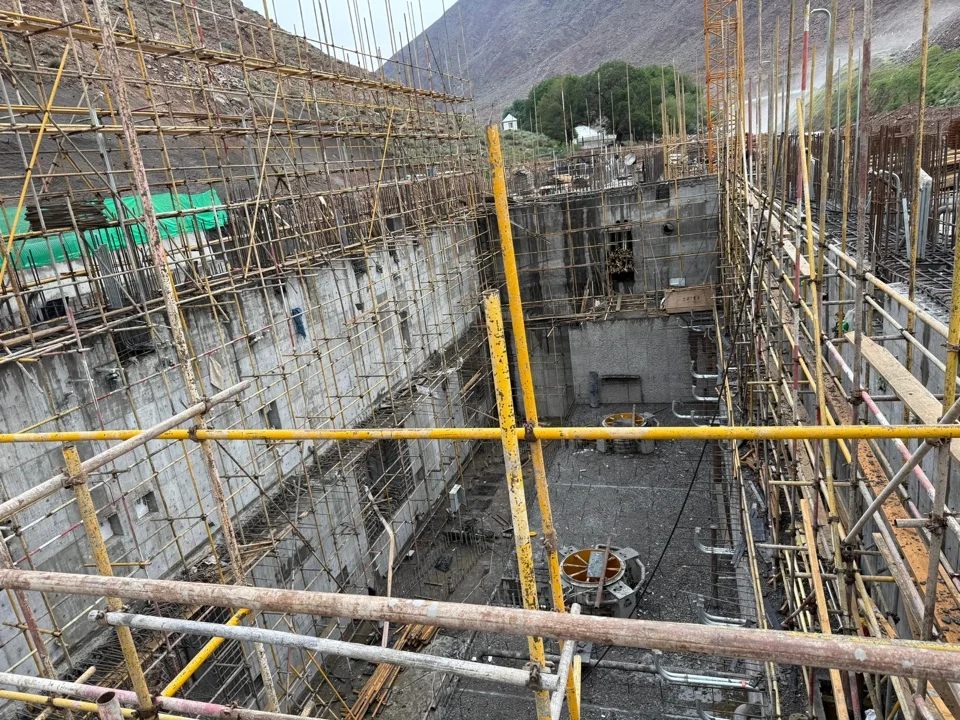

- Арматурно-опалубочные работы в помещениях оперативного управления, монтажной и распределительного устройства РУ-10 кВ;
- Монтаж стальных опор туннеля;
- Получены все разрешительные документы на строительство ПС-110/10 кВ, ведется подготовка к началу строительных работ;
- По линии ВЛ-110 кВ продолжается процесс согласования земельного отвода с мэрией г. Балыкчы.

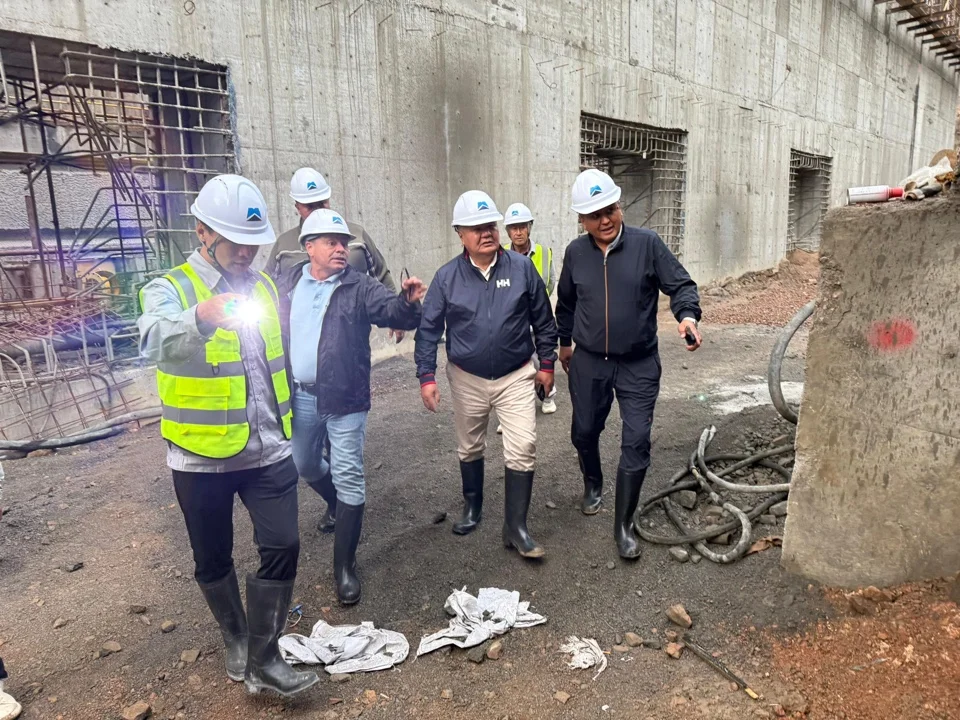

Министр подчеркнул важность соблюдения графика работ, а также особое внимание уделил вопросам техники безопасности при выполнении строительных операций, особенно с применением грузоподъёмной техники.
Справка:
29 июня 2024 года состоялась торжественная церемония закладки капсулы Орто-Токойской ГЭС с планируемой установленной мощностью 21 МВт. На сегодняшний день, спустя год после старта реализации проекта, выполнено около 60% от общего объема строительных работ, что свидетельствует о строгом соблюдении графика. Планируемый срок строительства составляет 24 месяца.
После ввода в эксплуатацию Орто-Токойская ГЭС сможет обеспечивать электроэнергией более 14 тыс. абонентов г. Балыкчы. Завершение строительства планируется в первом полугодии 2026 года.
