Строительство Орто-Токойской ГЭС планируют завершить в первом полугодии 2026 года

Общество Загружаем... 13 Январь 2026 11:22
Вперёд
Назад
Вперёд
Назад
copyright icon Минэнерго КР
Айпери Кожоева

Айпери Кожоева

Все материалы

Бишкек, 13.01.26. /Кабар/. ОАО «Чакан ГЭС» на сегодняшний день завершило строительные работы Орто-Токойской ГЭС на 80%. Об этом сообщили в Министерстве энергетики КР.

По данным ведомства, строительные работы на Орто-Токойской ГЭС активно продолжаются в соответствии с утвержденным графиком.

В частности:

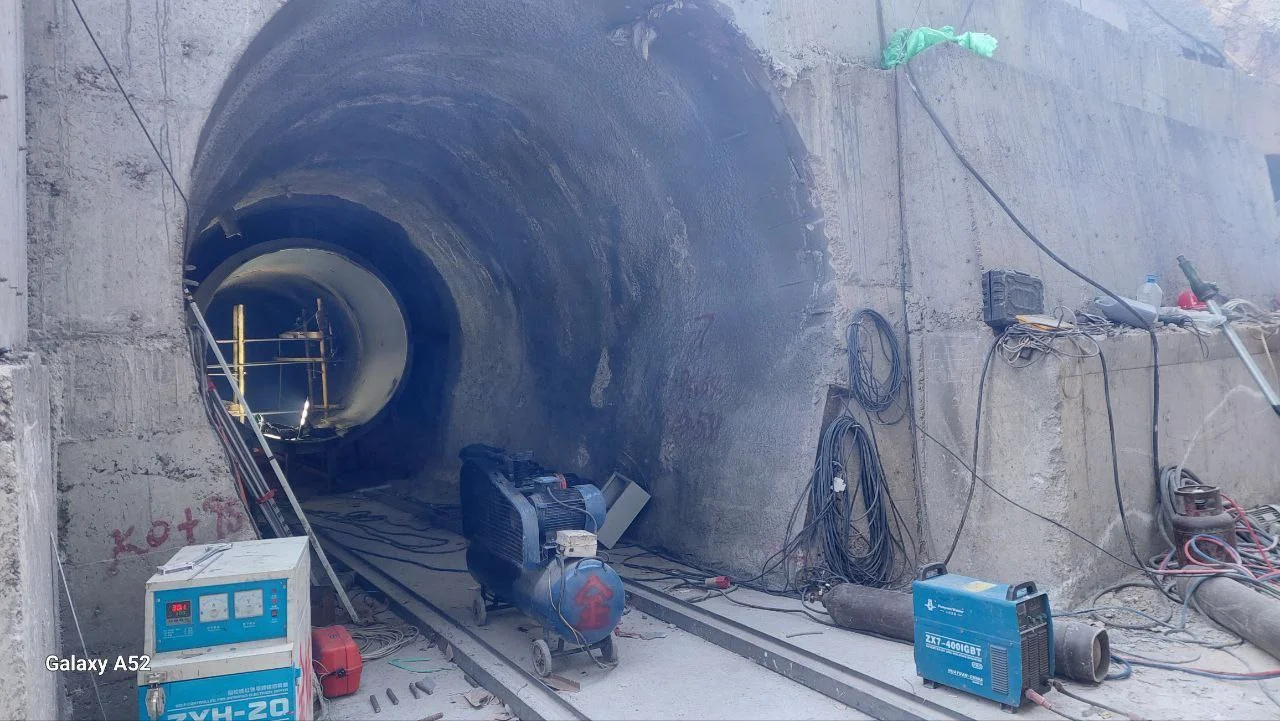

  • полностью завершен проход деривационного тоннеля протяженностью 950 метров;
  • ведутся работы по бетонированию железобетонной облицовки водопроводящего тоннеля;
  • выполнены работы по подготовке и укреплению грунта, а также возведению стен камеры в узле разветвления;
  • проводится подготовка к монтажу тоннельной развязки с тремя выходами: в одном из выходов смонтированы и сварены металлоконструкции протяжённостью 93,6 метра, во втором 74,4 метра.

Также в здании гидроэлектростанции завершен ряд основных этапов строительных работ:

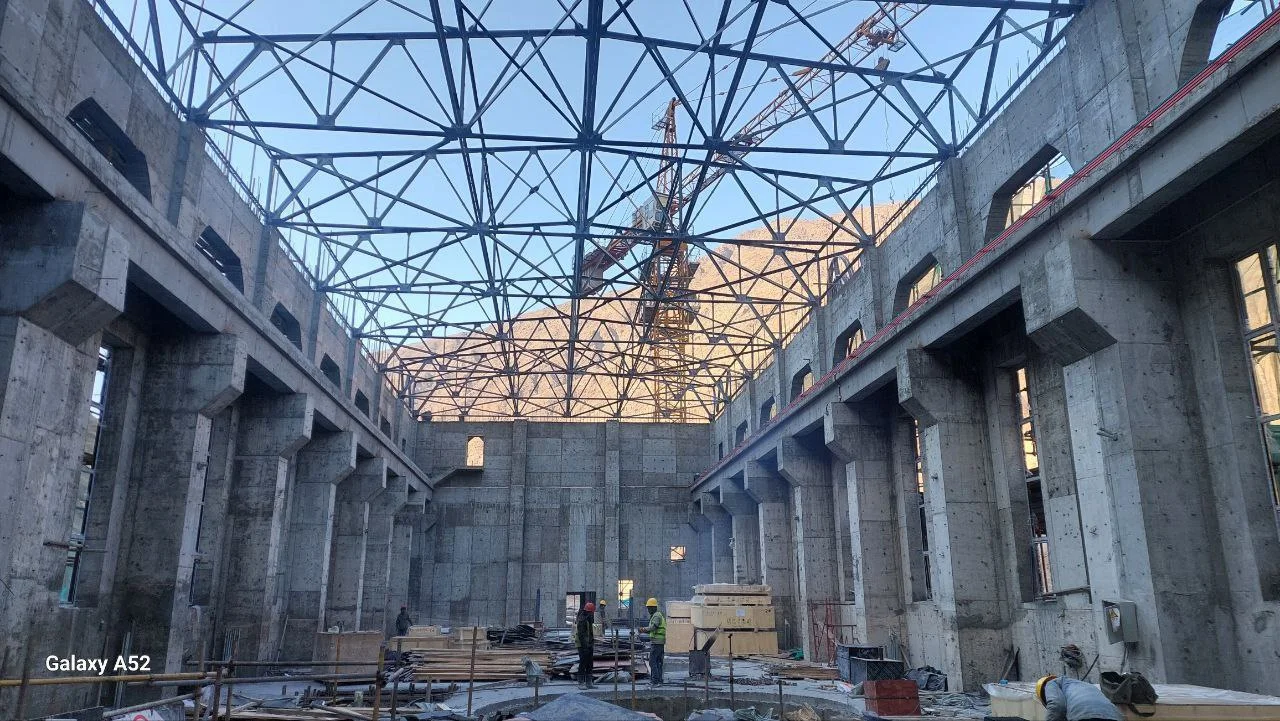

  • строительство здания ГЭС завершено на 90%;
  • полностью завершены работы по армированию и бетонированию колонн для подъемных механизмов затворов водосбросного канала нижнего бьефа;
  • завершен монтаж каркаса кровли, ведутся работы по укладке кровельного покрытия;

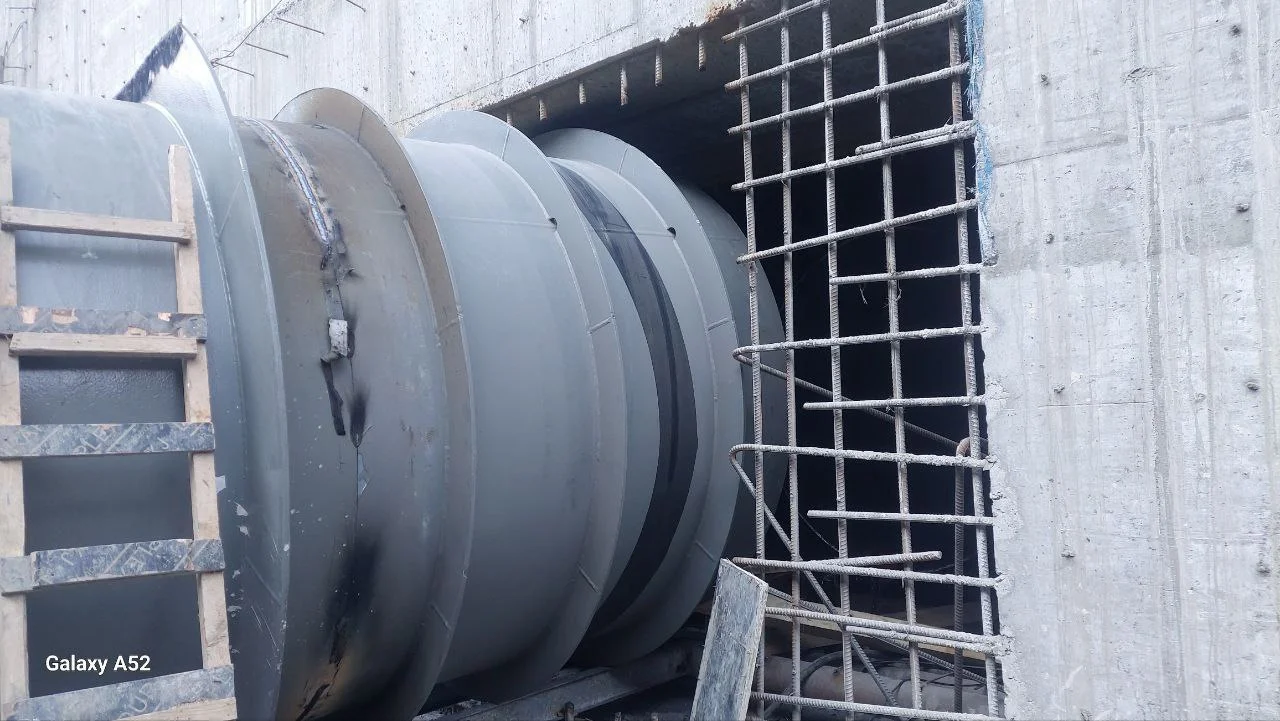

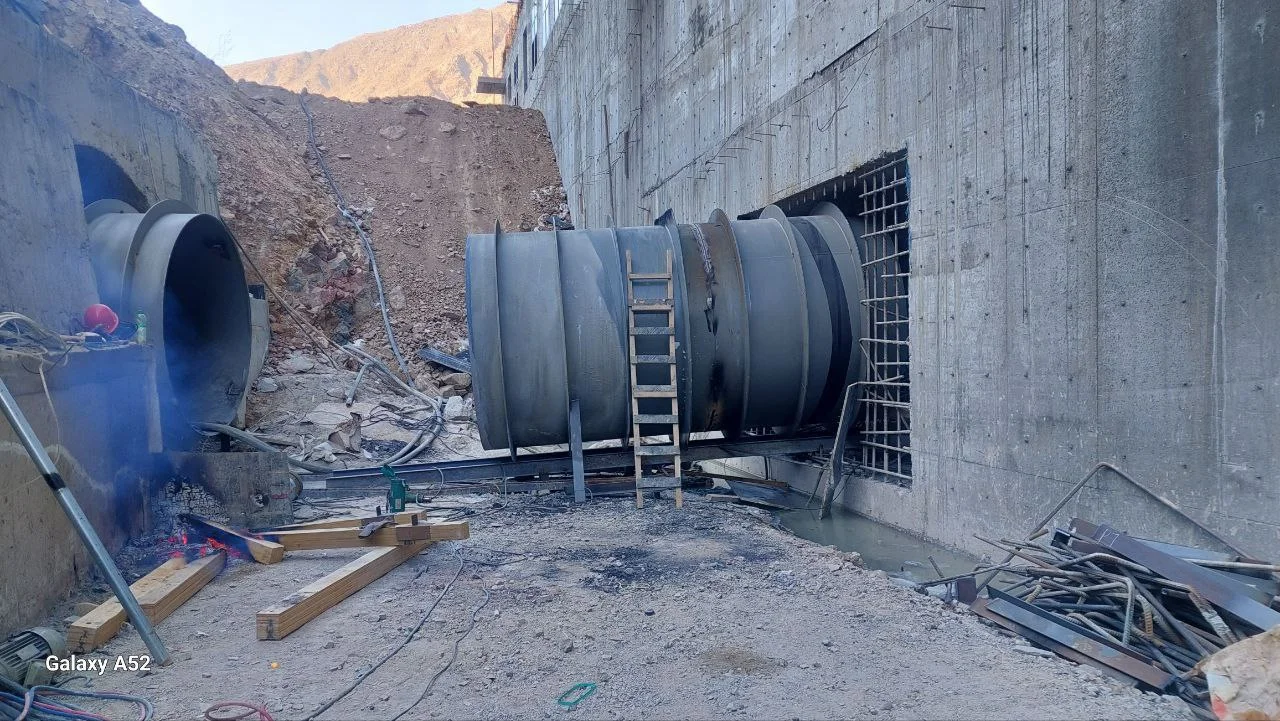

  • завершен монтаж гидротурбин №№ 1, 2, 3 и дисковых затворов.

Отмечается, что установленная мощность Орто-Токойской ГЭС составляет 21 МВт. Ожидается, что строительные работы будут завершены в первом полугодии 2026 года.
